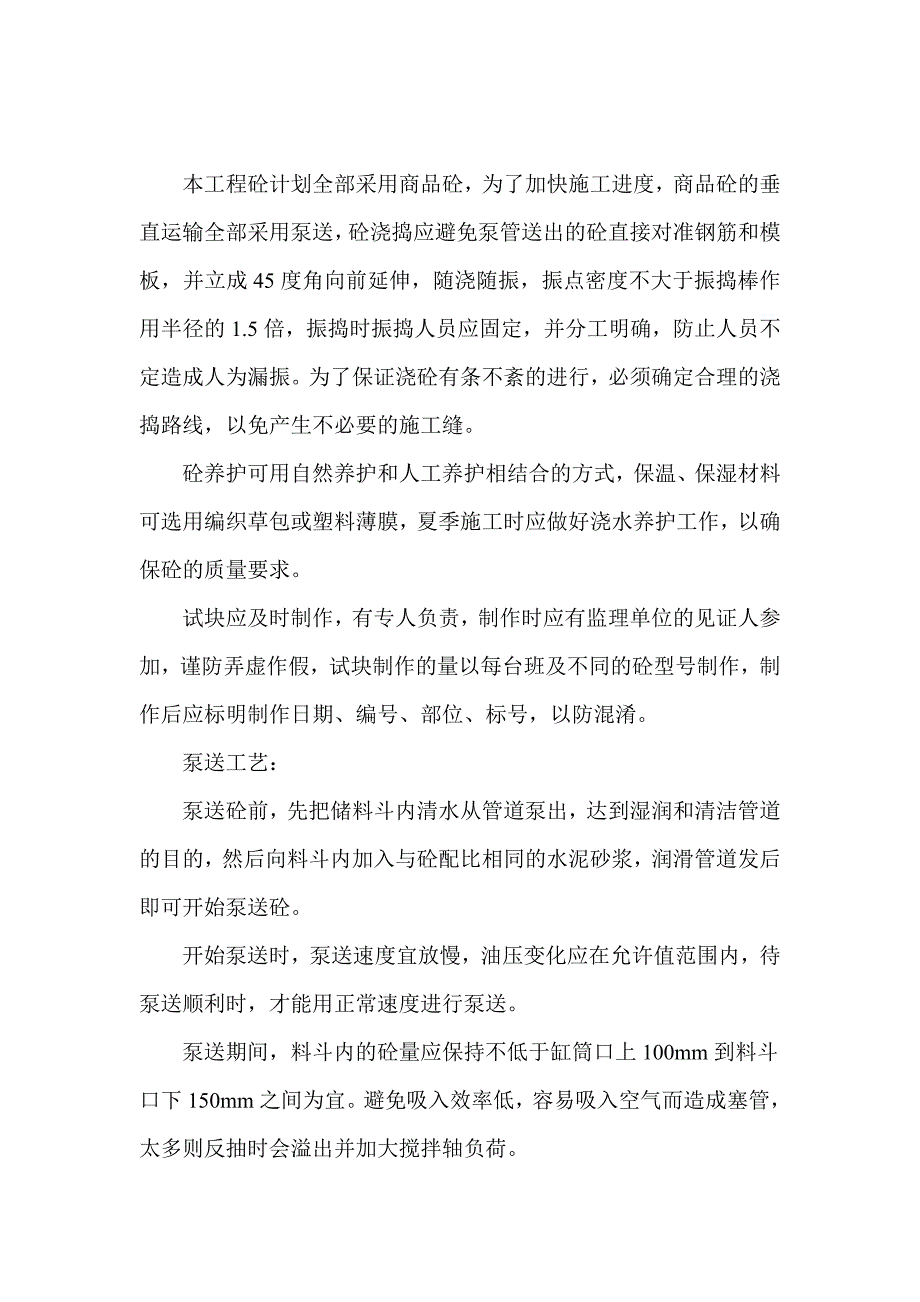

1、*三期D地块工程砼浇筑输送施工方案编制: (职称) 审定: (职称) 审批: (职称) *市*建设有限公司*年*月*日本工程砼计划全部采用商品砼,为了加快施工进度,商品砼的垂直运输全部采用泵送,砼浇捣应避免泵管送出的砼直接对准钢筋和模板,并立成45度角向前延伸,随浇随振,振点密度不大于振捣棒作用半径的1.5倍,振捣时振捣人员应固定,并分工明确,防止人员不定造成人为漏振。为了保证浇砼有条不紊的进行,必须确定合理的浇捣路线,以免产生不必要的施工缝。砼养护可用自然养护和人工养护相结合的方式,保温、保湿材料可选用编织草包或塑料薄膜,夏季施工时应做好浇水养护工作,以确保砼的质量要求。试块应及时制作,有专

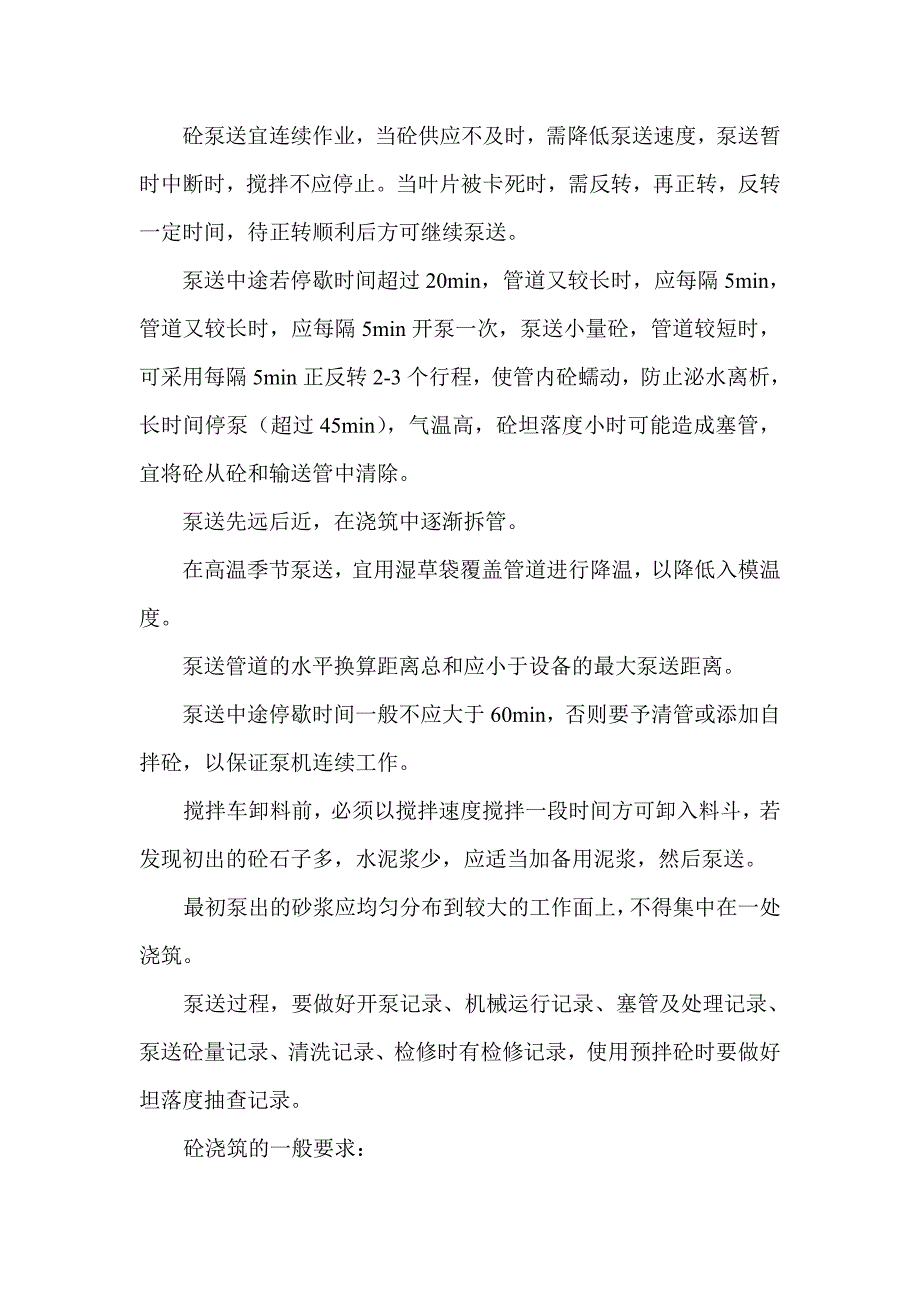

2、人负责,制作时应有监理单位的见证人参加,谨防弄虚作假,试块制作的量以每台班及不同的砼型号制作,制作后应标明制作日期、编号、部位、标号,以防混淆。泵送工艺:泵送砼前,先把储料斗内清水从管道泵出,达到湿润和清洁管道的目的,然后向料斗内加入与砼配比相同的水泥砂浆,润滑管道发后即可开始泵送砼。开始泵送时,泵送速度宜放慢,油压变化应在允许值范围内,待泵送顺利时,才能用正常速度进行泵送。泵送期间,料斗内的砼量应保持不低于缸筒口上100mm到料斗口下150mm之间为宜。避免吸入效率低,容易吸入空气而造成塞管,太多则反抽时会溢出并加大搅拌轴负荷。砼泵送宜连续作业,当砼供应不及时,需降低泵送速度,泵送暂时中断时
