农村环境连片整治施工组织方案.doc
《农村环境连片整治施工组织方案.doc》由会员分享,可在线阅读,更多相关《农村环境连片整治施工组织方案.doc(74页珍藏版)》请在优知文库上搜索。

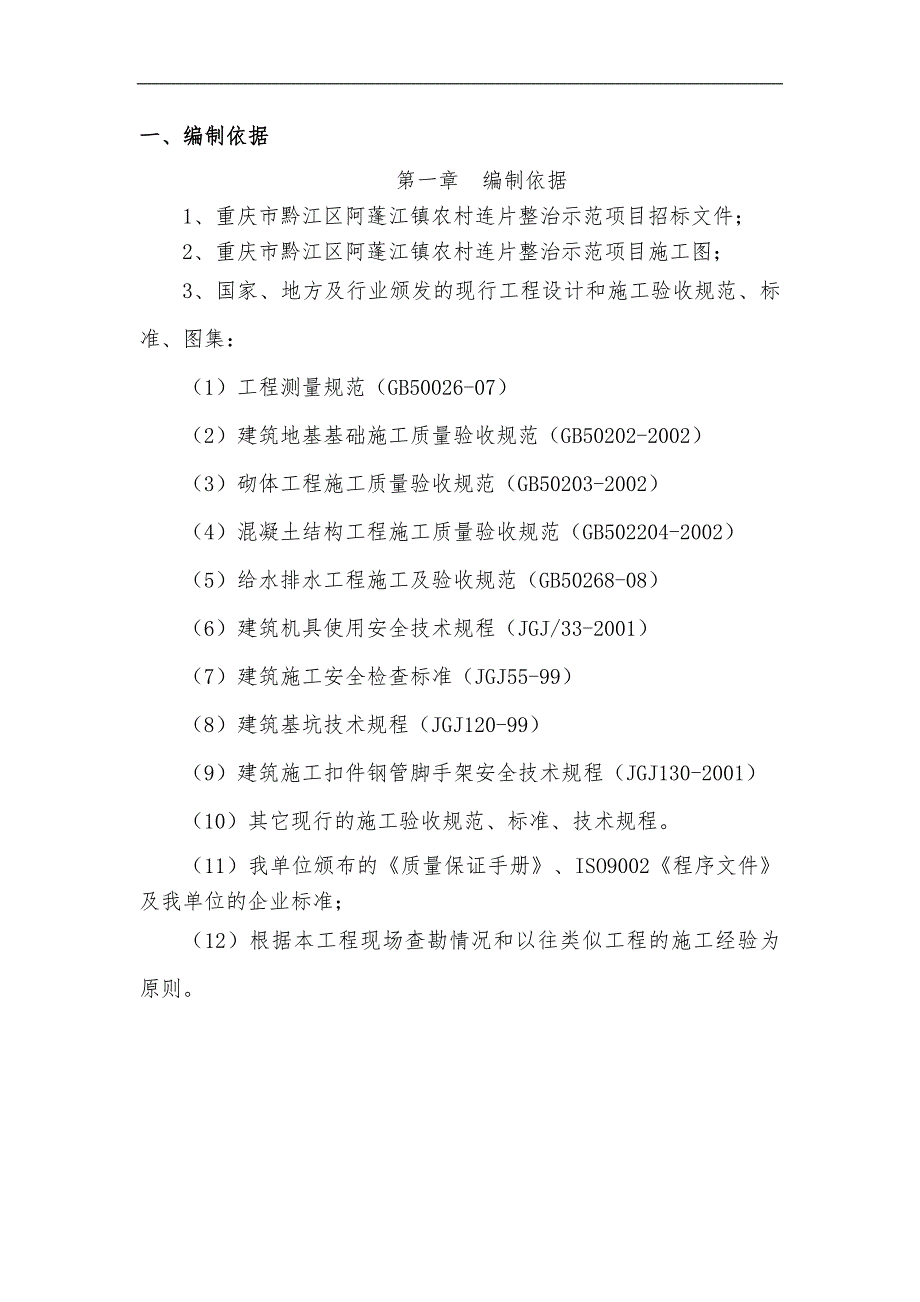

1、一、编制依据第一章 编制依据1、重庆市黔江区阿蓬江镇农村连片整治示范项目招标文件;2、重庆市黔江区阿蓬江镇农村连片整治示范项目施工图;3、国家、地方及行业颁发的现行工程设计和施工验收规范、标准、图集:(1)工程测量规范(GB50026-07)(2)建筑地基基础施工质量验收规范(GB50202-2002)(3)砌体工程施工质量验收规范(GB50203-2002)(4)混凝土结构工程施工质量验收规范(GB502204-2002)(5)给水排水工程施工及验收规范(GB50268-08)(6)建筑机具使用安全技术规程(JGJ/33-2001)(7)建筑施工安全检查标准(JGJ55-99)(8)建筑基坑

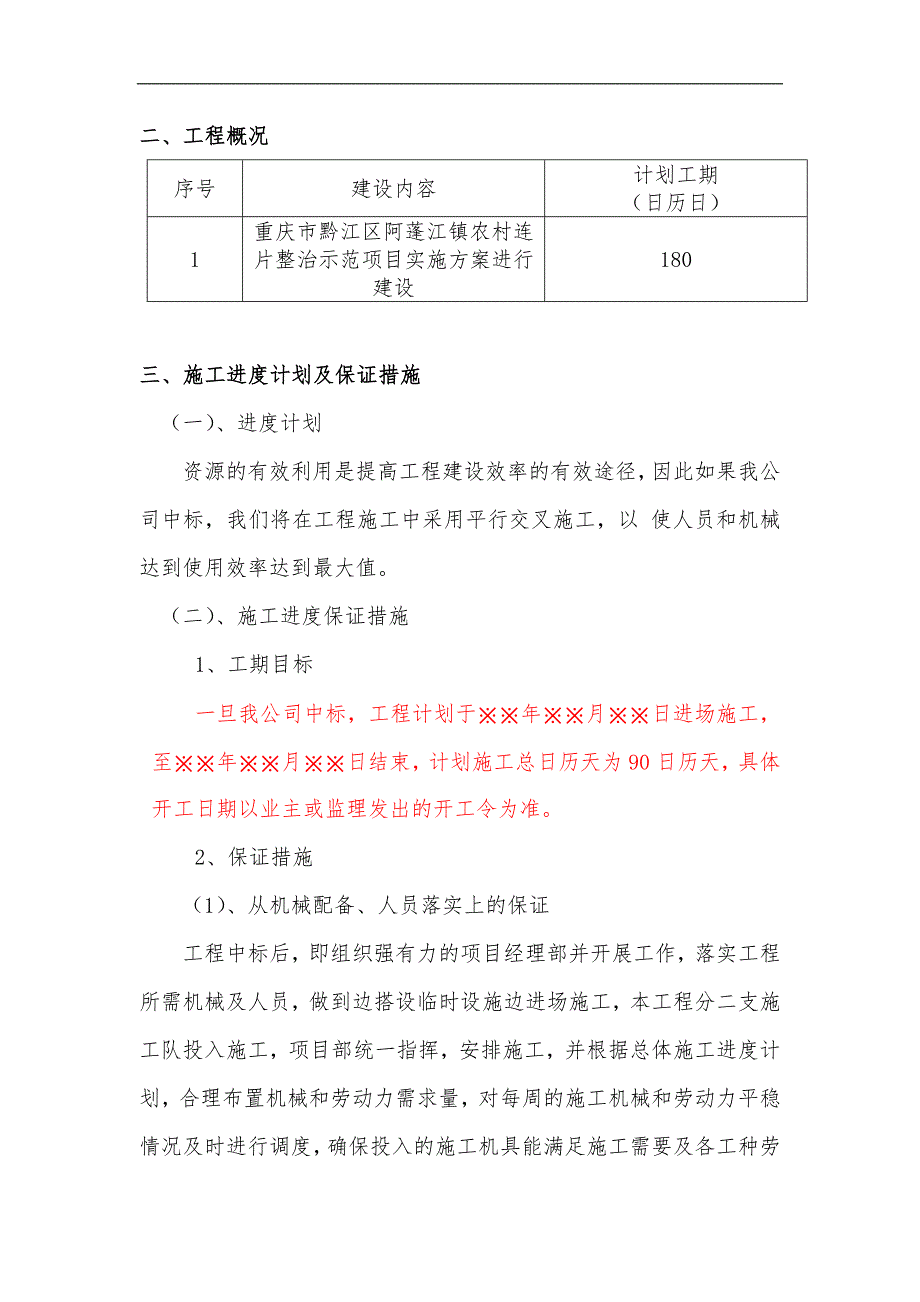

2、技术规程(JGJ120-99)(9)建筑施工扣件钢管脚手架安全技术规程(JGJ130-2001)(10)其它现行的施工验收规范、标准、技术规程。(11)我单位颁布的质量保证手册、ISO9002程序文件及我单位的企业标准;(12)根据本工程现场查勘情况和以往类似工程的施工经验为原则。二、工程概况序号建设内容计划工期(日历日)1重庆市黔江区阿蓬江镇农村连片整治示范项目实施方案进行建设180三、施工进度计划及保证措施(一)、进度计划资源的有效利用是提高工程建设效率的有效途径,因此如果我公司中标,我们将在工程施工中采用平行交叉施工,以 使人员和机械达到使用效率达到最大值。(二)、施工进度保证措施 1、
3、工期目标一旦我公司中标,工程计划于年月日进场施工,至年月日结束,计划施工总日历天为90日历天,具体开工日期以业主或监理发出的开工令为准。2、保证措施(1)、从机械配备、人员落实上的保证工程中标后,即组织强有力的项目经理部并开展工作,落实工程所需机械及人员,做到边搭设临时设施边进场施工,本工程分二支施工队投入施工,项目部统一指挥,安排施工,并根据总体施工进度计划,合理布置机械和劳动力需求量,对每周的施工机械和劳动力平稳情况及时进行调度,确保投入的施工机具能满足施工需要及各工种劳动力的平稳。(2)、从施工计划编排上保证制定详细的施工方案及足够的劳动力,合理安排流水步距与节拍,组织流水作业,运用网络

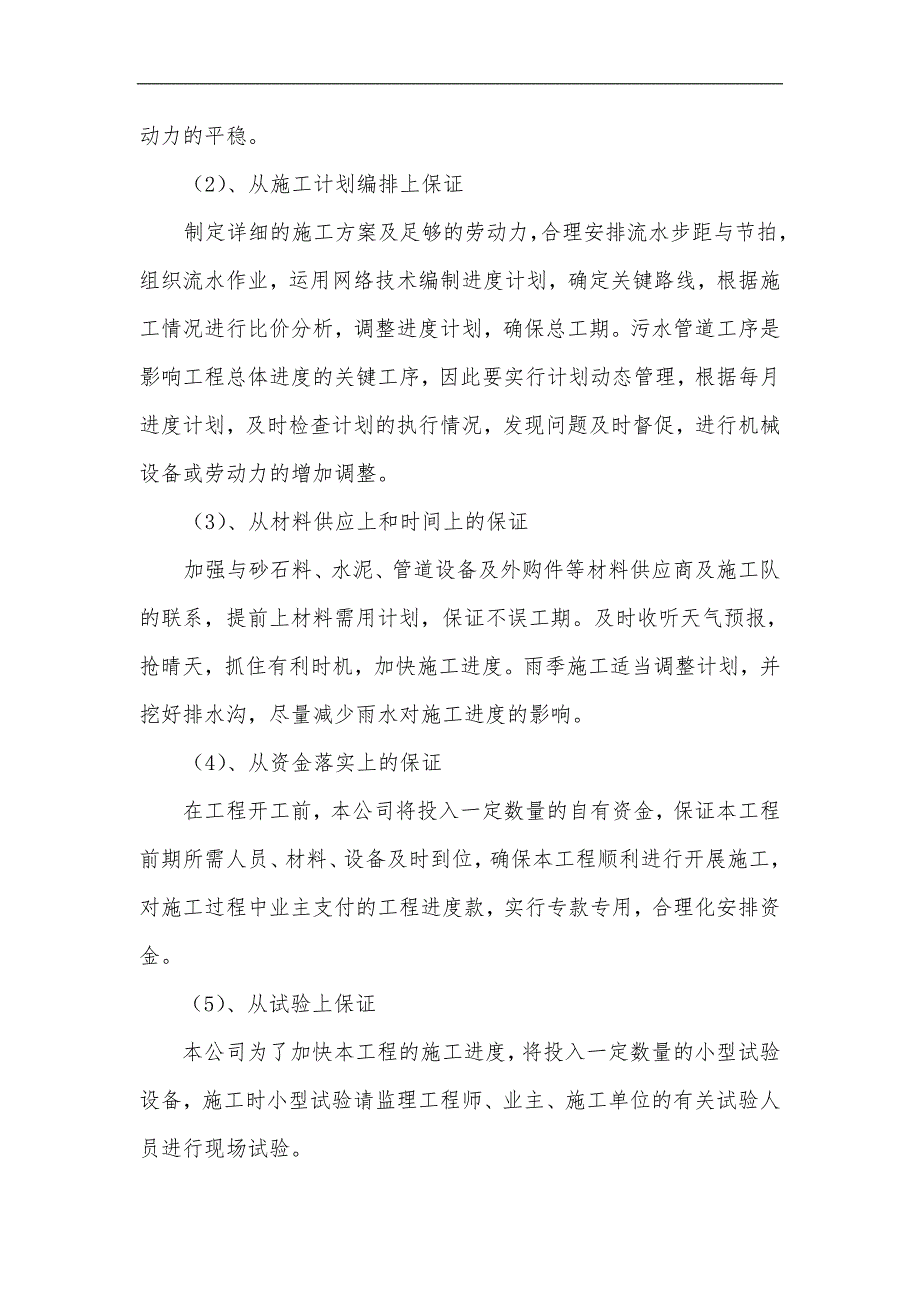

4、技术编制进度计划,确定关键路线,根据施工情况进行比价分析,调整进度计划,确保总工期。污水管道工序是影响工程总体进度的关键工序,因此要实行计划动态管理,根据每月进度计划,及时检查计划的执行情况,发现问题及时督促,进行机械设备或劳动力的增加调整。(3)、从材料供应上和时间上的保证加强与砂石料、水泥、管道设备及外购件等材料供应商及施工队的联系,提前上材料需用计划,保证不误工期。及时收听天气预报,抢晴天,抓住有利时机,加快施工进度。雨季施工适当调整计划,并挖好排水沟,尽量减少雨水对施工进度的影响。(4)、从资金落实上的保证在工程开工前,本公司将投入一定数量的自有资金,保证本工程前期所需人员、材料、设备
5、及时到位,确保本工程顺利进行开展施工,对施工过程中业主支付的工程进度款,实行专款专用,合理化安排资金。(5)、从试验上保证本公司为了加快本工程的施工进度,将投入一定数量的小型试验设备,施工时小型试验请监理工程师、业主、施工单位的有关试验人员进行现场试验。(6)、从安全生产和后勤生活的保证加强职工安全法规的教育,增强安全生产观验,项目部及施工队成立安全小组,设专职人员负责安全生产的日常检查、督促,保证施工的顺利进行,加强对施工机械的维修保养,保障施工机械的正常运转,对食堂、宿舍加强卫生管理,让施工人员吃好,睡好,使工程施工顺利进展。三、施工方案与技术措施(一)、施工准备1、生产准备(1)、清除工
6、程范围内的所有障碍物。(2)、按施工总平面布置位置修筑临时设施,安装施工及生活用水、用电管线并试通。(3)、按材料进场计划备料并运到施工现场。2、技术准备(1)、认真进行施工图纸阅读、审查,参加设计交底和图纸会审,开工前澄清施工图中所有疑问。(2)、组织有关人员熟悉与本工程有关的施工及验收规范,质量检验评定标准等规范性文件。(3)、编制有效的施工组织设计及作业设计,按施工组织设计及作业设计要求,组织所有施工人员进行学习,对作业人员进行技术培训。(4)、按现场条件做好座标面平控制桩引测适当的临时水准点,按设计要求进行工程轴线放样。(二)平面布置1、现场平面布置图。用 途面积(平方米)位 置需用时
7、间/天门 卫8平面图60办公室10平面图60监理室10平面图60宿 舍100平面图60水泥库房40平面图60加工棚100平面图60材料库房30平面图60材料堆放处100平面图602、项目部驻地:项目部设在改造路面中间附近,临建采用红砖砌筑,石棉瓦屋面。3、搅拌站等生产区:砼及水泥稳定土搅拌站设立在现场旁,搭设水泥库、搅拌站、机具设备停放处、机修车间、仓库等生产设施。生产区所有临建采用砖墙砌筑,石棉瓦屋面,内墙粉石灰砂浆,水泥砂浆地面。进、出生产区道路进行硬化,砂石料堆场应做2%的泄水坡,场地表面、搅拌站地面进行硬化。周边排水沟应畅通,总排水口修筑沉淀池,所有污水排出应经过沉淀。(二)、测量放样
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 农村 环境 连片 整治 施工 组织 方案
