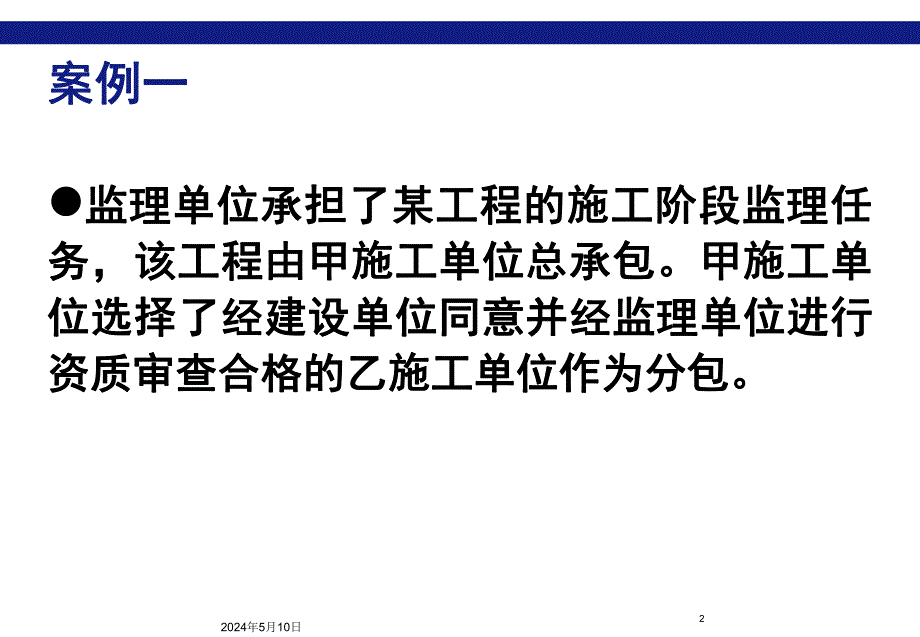

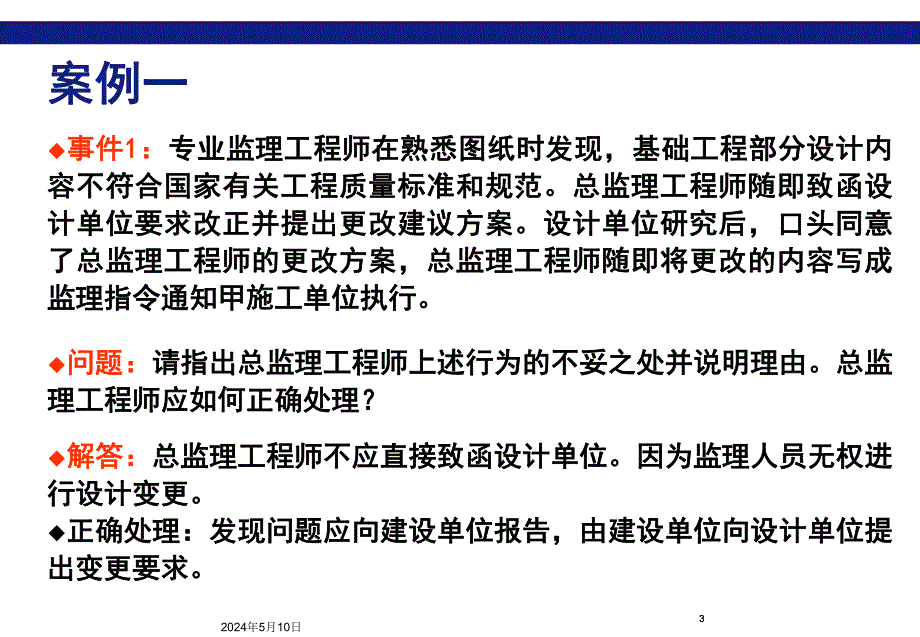

1、建设工程监理案例分析2024年5月10日 2案例一案例一l监理单位承担了某工程的施工阶段监理任监理单位承担了某工程的施工阶段监理任务,该工程由甲施工单位总承包。甲施工单务,该工程由甲施工单位总承包。甲施工单位选择了经建设单位同意并经监理单位进行位选择了经建设单位同意并经监理单位进行资质审查合格的乙施工单位作为分包。资质审查合格的乙施工单位作为分包。32024年5月10日 3案例一案例一u事件事件1 1:专业监理工程师在熟悉图纸时发现,基础工程部分设计内专业监理工程师在熟悉图纸时发现,基础工程部分设计内容不符合国家有关工程质量标准和规范。总监理工程师随即致函设容不符合国家有关工程质量标准和规范。
2、总监理工程师随即致函设计单位要求改正并提出更改建议方案。设计单位研究后,口头同意计单位要求改正并提出更改建议方案。设计单位研究后,口头同意了总监理工程师的更改方案,总监理工程师随即将更改的内容写成了总监理工程师的更改方案,总监理工程师随即将更改的内容写成监理指令通知甲施工单位执行。监理指令通知甲施工单位执行。u问题:问题:请指出总监理工程师上述行为的不妥之处并说明理由。总监请指出总监理工程师上述行为的不妥之处并说明理由。总监理工程师应如何正确处理?理工程师应如何正确处理?u解答:解答:总监理工程师不应直接致函设计单位。因为监理人员无权进总监理工程师不应直接致函设计单位。因为监理人员无权进行设计
3、变更。行设计变更。u正确处理:发现问题应向建设单位报告,由建设单位向设计单位提正确处理:发现问题应向建设单位报告,由建设单位向设计单位提出变更要求。出变更要求。42024年5月10日 4案例一案例一u事件事件2 2:施工过程中,专业监理工程师发现乙施工单位施工的分施工过程中,专业监理工程师发现乙施工单位施工的分包工程部分存在质量隐患,为此,总监理工程师同时向甲、乙两施包工程部分存在质量隐患,为此,总监理工程师同时向甲、乙两施工单位发出了整改通知。甲施工单位回函称:乙施工单位施工的工工单位发出了整改通知。甲施工单位回函称:乙施工单位施工的工程是经建设单位同意进行分包的,所以本单位不承担该部分工程
4、的程是经建设单位同意进行分包的,所以本单位不承担该部分工程的质量责任。质量责任。u问题:问题:甲施工单位的答复是否妥当?为什么?总监理工程师签发甲施工单位的答复是否妥当?为什么?总监理工程师签发的整改通知是否妥当?为什么?的整改通知是否妥当?为什么?u解答:解答:甲施工单位回函所称,不妥。因为分包单位的任何违约行甲施工单位回函所称,不妥。因为分包单位的任何违约行为导致工程损害或给建设单位造成的损失,总承包单位承担连带责为导致工程损害或给建设单位造成的损失,总承包单位承担连带责任。任。u总监理工程师签发的整改通知,不妥,因为整改通知应签发给甲总监理工程师签发的整改通知,不妥,因为整改通知应签发给
5、甲施工单位,因乙施工单位与建设单位没有合同关系。施工单位,因乙施工单位与建设单位没有合同关系。52024年5月10日 5案例一案例一u事件事件3 3:专业监理工程师在巡视时发现,甲施工单位在施工中使用未经报验的专业监理工程师在巡视时发现,甲施工单位在施工中使用未经报验的建筑材料,若继续施工,该部位将被隐蔽。因此,立即向甲施工单位下达了暂建筑材料,若继续施工,该部位将被隐蔽。因此,立即向甲施工单位下达了暂停施工的指令(因甲施工单位的工作对乙施工单位有影响,乙施工单位也被迫停施工的指令(因甲施工单位的工作对乙施工单位有影响,乙施工单位也被迫停工)。同时,指示甲施工单位将该材料进行检验,并报告了总监
6、理工程师。停工)。同时,指示甲施工单位将该材料进行检验,并报告了总监理工程师。总监理工程师对该工序停工予以确认,并在合同约定的时间内报告了建设单位总监理工程师对该工序停工予以确认,并在合同约定的时间内报告了建设单位。检验报告出来后,证实材料合格,可以使用,总监理工程师随即指令施工单。检验报告出来后,证实材料合格,可以使用,总监理工程师随即指令施工单位恢复了正常施工。位恢复了正常施工。u问题:问题:专业监理工程师是否有权签发本次暂停令?为什么?下达工程暂停令的专业监理工程师是否有权签发本次暂停令?为什么?下达工程暂停令的程序有无不妥之处?请说明理由。程序有无不妥之处?请说明理由。u解答:解答:专
7、业监理工程师无权签发专业监理工程师无权签发工程暂停令工程暂停令。因为这是总监理工程师的权。因为这是总监理工程师的权力。力。u下达工程暂停令的程序有不妥之处。理由是专业监理工程师应报告总监理工程下达工程暂停令的程序有不妥之处。理由是专业监理工程师应报告总监理工程师,由总监理工程师签发工程暂停令。师,由总监理工程师签发工程暂停令。62024年5月10日 6案例一案例一u事件事件4 4:乙施工单位就上述停工自身遭受的损失向甲施乙施工单位就上述停工自身遭受的损失向甲施工单位提出补偿要求,而甲施工单位称:此次停工是执工单位提出补偿要求,而甲施工单位称:此次停工是执行监理工程师的指令,乙施工单位应向建设单
8、位提出索行监理工程师的指令,乙施工单位应向建设单位提出索赔。赔。u问题:问题:甲施工单位的说法是否正确?为什么?乙施工单甲施工单位的说法是否正确?为什么?乙施工单位的损失应由谁承担?位的损失应由谁承担?u解答:解答:甲施工单位的说法不正确。因为乙施工单位与建甲施工单位的说法不正确。因为乙施工单位与建设单位没有合同关系,乙施工单位的损失应由甲施工单设单位没有合同关系,乙施工单位的损失应由甲施工单位承担。位承担。72024年5月10日 7案例一案例一u事件事件5 5:对上述施工单位的索赔建设单位称:本次停工对上述施工单位的索赔建设单位称:本次停工是监理工程师失职造成,且事先未经过建设单位同意。是监
