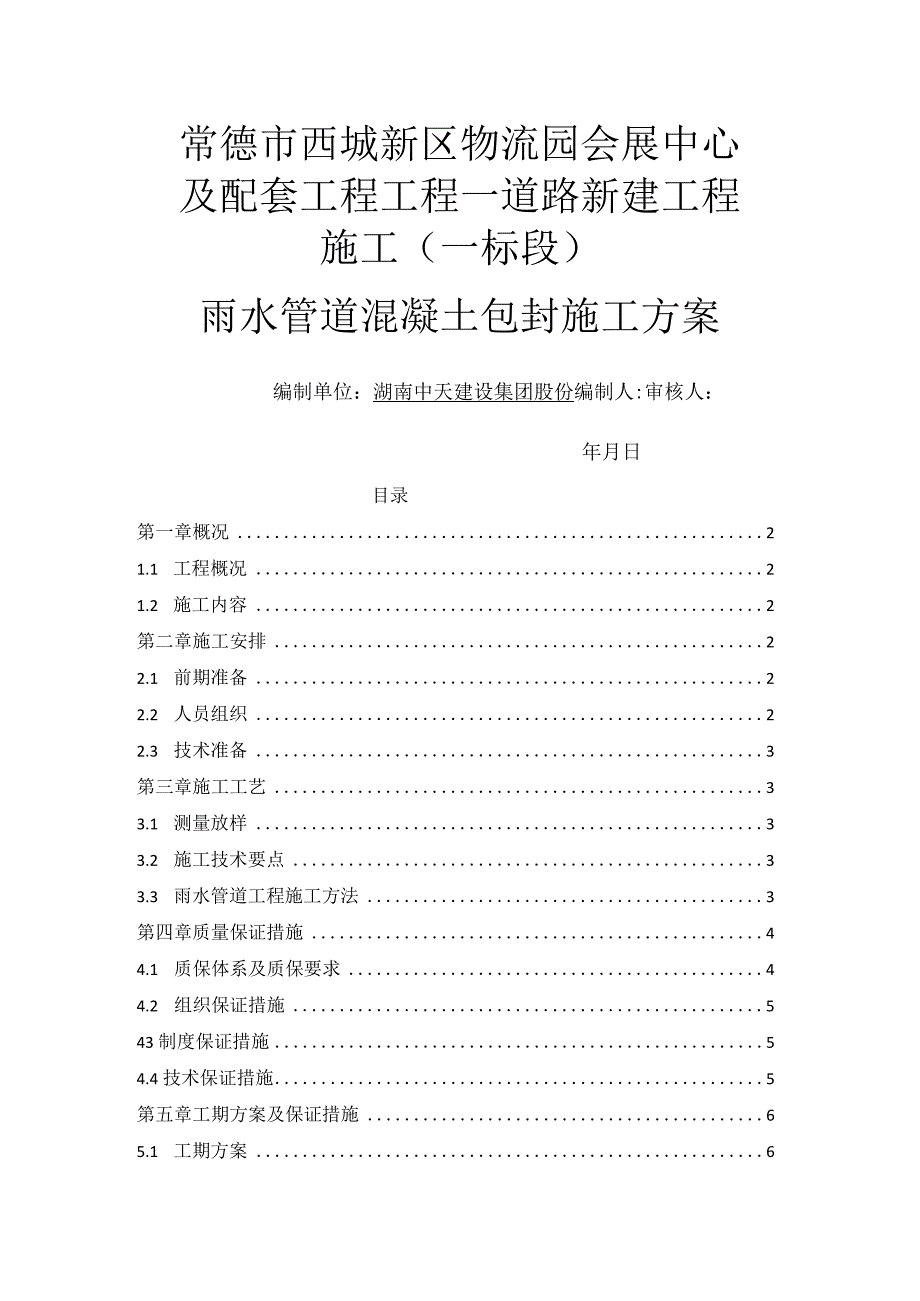

1、常德市西城新区物流园会展中心及配套工程工程一道路新建工程施工(一标段)雨水管道混凝土包封施工方案编制单位:湖南中天建设集团股份编制人:审核人:年月日目录第一章概况21.1 工程概况21.2 施工内容2第二章施工安排22.1 前期准备22.2 人员组织22.3 技术准备3第三章施工工艺33.1 测量放样33.2 施工技术要点33.3 雨水管道工程施工方法3第四章质量保证措施44.1 质保体系及质保要求44.2 组织保证措施543制度保证措施54.4技术保证措施5第五章工期方案及保证措施65.1 工期方案65.2 工期保证措施6第六章安全、文明及其他保证措施76.1 安全管理总目标76.2 安全生

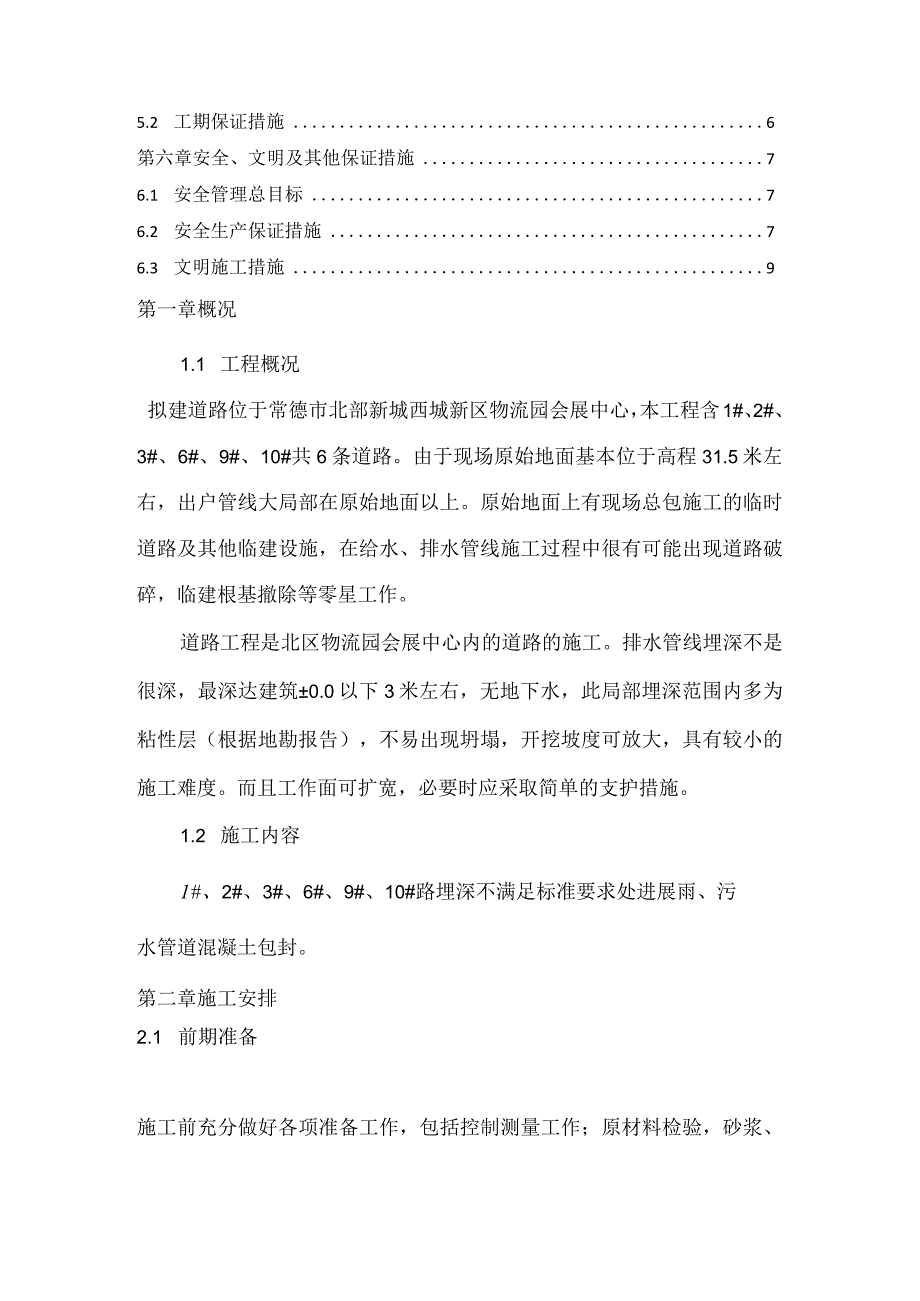

2、产保证措施76.3 文明施工措施9第一章概况1.1 工程概况拟建道路位于常德市北部新城西城新区物流园会展中心,本工程含1#、2#、3#、6#、9#、10#共6条道路。由于现场原始地面基本位于高程31.5米左右,出户管线大局部在原始地面以上。原始地面上有现场总包施工的临时道路及其他临建设施,在给水、排水管线施工过程中很有可能出现道路破碎,临建根基撤除等零星工作。道路工程是北区物流园会展中心内的道路的施工。排水管线埋深不是很深,最深达建筑0.0以下3米左右,无地下水,此局部埋深范围内多为粘性层(根据地勘报告),不易出现坍塌,开挖坡度可放大,具有较小的施工难度。而且工作面可扩宽,必要时应采取简单的支

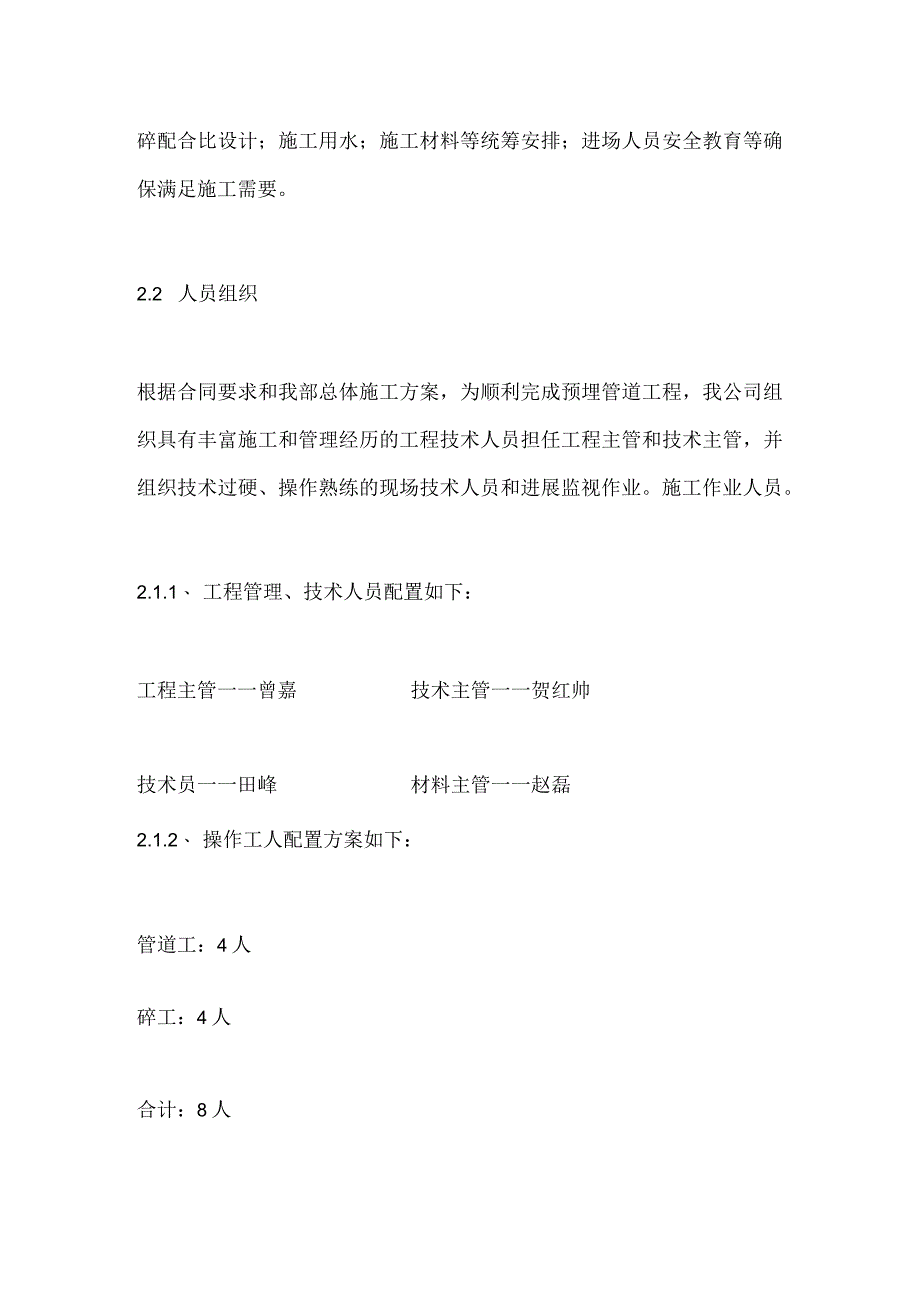

3、护措施。1.2 施工内容1#、2#、3#、6#、9#、10#路埋深不满足标准要求处进展雨、污水管道混凝土包封。第二章施工安排2.1 前期准备施工前充分做好各项准备工作,包括控制测量工作;原材料检验,砂浆、碎配合比设计;施工用水;施工材料等统筹安排;进场人员安全教育等确保满足施工需要。2.2 人员组织根据合同要求和我部总体施工方案,为顺利完成预埋管道工程,我公司组织具有丰富施工和管理经历的工程技术人员担任工程主管和技术主管,并组织技术过硬、操作熟练的现场技术人员和进展监视作业。施工作业人员。2.1.1、 工程管理、技术人员配置如下:工程主管一一曾嘉技术主管一一贺红帅技术员一一田峰材料主管一一赵磊
4、2.1.2、 操作工人配置方案如下:管道工:4人碎工:4人合计:8人2.1.3、 其他人员配置:将根据实际情况,合理调配,及时安排,以满足施工需要。2.3技术准备2.2.1、 技术文件:工程总工将组织工程部工程技术人员,进一步熟悉施工图纸和设计文件,了解并掌握设计意图,并对施工现场作进一步的实地观察,然后根据各种管道所处的位置以及技术要求的不同来编制本专项施工方案,并上报监理工程师审核批准。222、及时办理相关报验报批手续;223、向参加施工的全体人员进展技术、安全等方面的交底。第三章施工工艺3.1 测量放样3.1.1、 开挖沟槽施工前,由测量工程师做好放样交底工作,经技术主管审查无误后,给现
5、场施工员、施工班长技术交底。让操作工人都能知道开挖深度,随时检查复核,防止出现超挖或欠挖的情况。按图纸放出管道中线,依据甲方提供的水准点进展闭合确定无误导入现场。监理验线,进展水准点及导线点闭合,同意下道工序施工,方可进展施工。3.2 施工技术要点3.2.1、 雨水管道混凝土包封敷设1) .雨水管道与其它专业管道穿插达不到标准规定的穿插净距时,本管道应在穿插点左右各做厚度200mmC20混凝土包封。2) .当雨水管道在人行道上或绿化带内敷设埋深小于0.6m,在车行道上敷设埋深小于07m时采用C30钢筋碎360环绕包封。3) .管道包封处地面必须到达95%以上的密实度。3.3 雨水管道工程施工方
6、法3.3.1、 根基施工顺序:施工准备f测量定位一管槽开挖一验槽f根基处理一管道安装f管道包封f隐蔽验收f管槽回填单项工程验收。3.3.2、 管沟开挖管沟开挖采用机械开挖,开挖深度不得小于管道埋深深度,管道开挖时,应注意对现有保护管道的保护,在现有管道两侧Im范围内严禁挖掘机操作,必须使用人工开挖。基坑挖完后进展验槽,作好记录,监理工程师检测合格前方可进展下一工序的施工。3.3.3、 管道垫层管沟开挖完毕经检验合格后,进展方沟垫层及管道根基。管道根基材料用挖掘机倒运到管道根基位置,人工分层夯填;管沟底板垫层采用商品混凝土,浇筑前施工人员严格按照设计底板及垫层尺寸,待一切就绪检验合格后开场浇筑水
7、泥碎。浇筑前全面检查模板:位置,高度,宽度,顺直度。包封的管道垫层位采用C15素碎,厚度为IOcm,碎浇筑时必须振捣密实。3.3.4、 管道铺设垫层经监理工程师检查后合格后敷设管道。3.3.5、 管道包封管道包封采用C30钢筋混凝土360。环绕包管,碎浇筑时必须密实,离碎顶面300mm的中间层铺设直径14间距150mm单层双向的钢筋网。第四章质量保证措施4.1 质保体系及质保要求4.1.1、 本工程的质量目标:工程质量,合同履约率100%,分部、分项工程合格率100%。4.1.2、 建设行之有效的质量管理体系,通过对总体质量目标的合理分解,通过过程管理,实现过程精品,以确保实现总体质量目标。4
