变电站、架空线路、电缆线路工程绿色建造评价表.docx
《变电站、架空线路、电缆线路工程绿色建造评价表.docx》由会员分享,可在线阅读,更多相关《变电站、架空线路、电缆线路工程绿色建造评价表.docx(46页珍藏版)》请在优知文库上搜索。

1、(规范性)变电站工程绿色建造评价表变电站绿色建造评价汇总应符合表A.1、变电站工程绿色策划评分应符合表A.2、变电站工程绿色设计评分应符合表A3、变电站工程绿色施工评分应符合表A.4、变电站工程绿色移交评分应符合表A.5、变电站工程加分项评分应符合表A.6。变电站工程绿色建造评价汇总表工程名称:序号评价指标指标类别安得分指标权重分项得分总权重总得分等级1绿色建造评价绿色策划绿色总体策划10%90%绿色设计策划绿色施工策划绿色监理策划绿色移交策划2绿色设计设计新进性35%设计绿色性设计创新性设计效益性3绿色施工施工管理45%环境保护与安全资源节约与循环利用绿色科技创新与应用绿色可持续发展4绿色移
2、交绿色移交管理10%绿色效果评估监督检查5加分项技术创新科研获奖合计检查组成员:检查组组长:变电站工程绿色策划评分表工程名称序号指标类别检查要点评分规则问题描述标准分得分1总体策划建设单位应在工程可研阶段统筹绿色建造工作,在可研批复后组织编写总体策划未编制总体策划,扣8分;未按时间节点编制完成总体策划,扣3分:内容不符或针对性不强,每处扣1分8总体策划应明确绿色建造总体目标和资源节约、环境保护、减少碳排放、品质提升、职业健康安全等分项目标未明确总体目标、分项目标等相关内容,每处扣1分5总体策划应明确绿色建造管理组织架构及职责分工未明确绿色建造管理组织架构及职责分工,扣3分;组织架构或职责分工不
3、合理,每处扣1分3总体策划应明确各阶段的主要控制指标,进行综合成本与效益分析,制定主要工作计划未编制主要控制指标,扣2分;未制定主要工作计划,扣2分4总体策划宜结合工程实际情况,综合考虑技术水平、成本投入与效益产出等因素,确定新技术应用及技术创新应用清单未明确新技术应用及技术创新应用清单,扣3分32设计策划设计单位应依据总体策划在初步设计阶段编制设计策划未编制设计策划,扣8分;未按时间节点编制完成设计策划,扣3分:内容不符或针对性不强,每处扣1分8设计策划应以保障性能综合最优、运行维护便捷、环境扰动最小为目标,在综合技术经济可行性分析基础上,确定绿色设计目标与实施路径未明确绿色设计目标与实施路

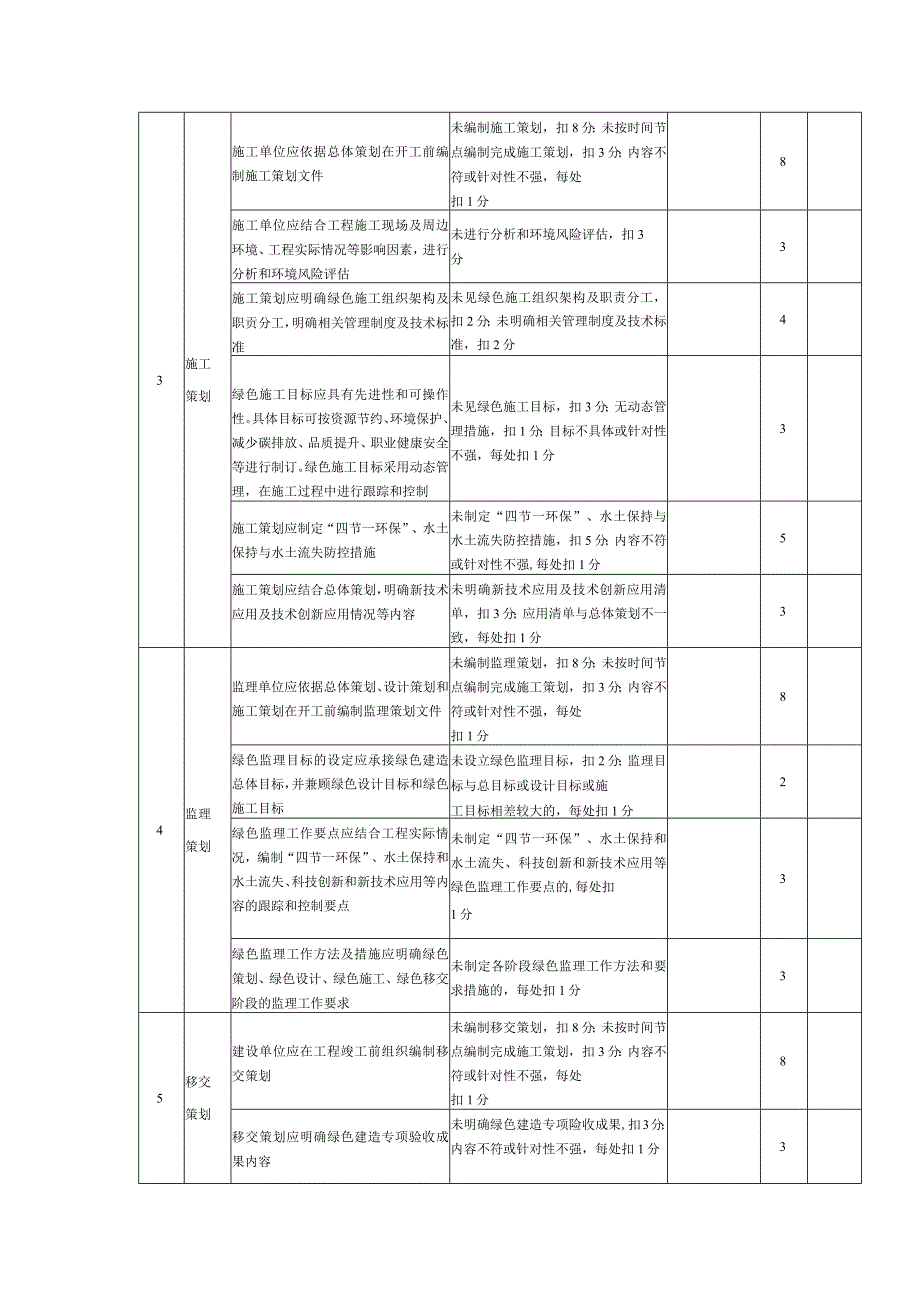

4、径,扣3分3设计策划应明确主要绿色设计指标和技术措施未见主要绿色设计指标和技术措施相关内容,每处扣3分;内容不符或针对性不强,每处扣1分3设计单位应按国家现行有关标准和建设单位的要求,对工程布置进行全面统筹,确定绿色建材的使用率未确定绿色建材使用率,扣3分:绿色建材使用率低于国家现行有关标准,每处扣1分3设计策划目标应包括“四节一环保”、室内环境质量、水土保持、运行管理等策划中未明确各项设计目标等相关内容,每处扣1分33施工策划施工单位应依据总体策划在开工前编制施工策划文件未编制施工策划,扣8分:未按时间节点编制完成施工策划,扣3分;内容不符或针对性不强,每处扣1分8施工单位应结合工程施工现场
5、及周边环境、工程实际情况等影响因素,进行分析和环境风险评估未进行分析和环境风险评估,扣3分3施工策划应明确绿色施工组织架构及职贡分工,明确相关管理制度及技术标准未见绿色施工组织架构及职责分工,扣2分;未明确相关管理制度及技术标准,扣2分4绿色施工目标应具有先进性和可操作性。具体目标可按资源节约、环境保护、减少碳排放、品质提升、职业健康安全等进行制订。绿色施工目标采用动态管理,在施工过程中进行跟踪和控制未见绿色施工目标,扣3分;无动态管理措施,扣1分;目标不具体或针对性不强,每处扣1分3施工策划应制定“四节一环保”、水土保持与水土流失防控措施未制定“四节一环保”、水土保持与水土流失防控措施,扣5
6、分;内容不符或针对性不强,每处扣1分5施工策划应结合总体策划,明确新技术应用及技术创新应用情况等内容未明确新技术应用及技术创新应用清单,扣3分;应用清单与总体策划不一致,每处扣1分34监理策划监理单位应依据总体策划、设计策划和施工策划在开工前编制监理策划文件未编制监理策划,扣8分;未按时间节点编制完成施工策划,扣3分;内容不符或针对性不强,每处扣1分8绿色监理目标的设定应承接绿色建造总体目标,并兼顾绿色设计目标和绿色施工目标未设立绿色监理目标,扣2分;监理目标与总目标或设计目标或施工目标相差较大的,每处扣1分2绿色监理工作要点应结合工程实际情况,编制“四节一环保”、水土保持和水土流失、科技创新
7、和新技术应用等内容的跟踪和控制要点未制定“四节一环保”、水土保持和水土流失、科技创新和新技术应用等绿色监理工作要点的,每处扣1分3绿色监理工作方法及措施应明确绿色策划、绿色设计、绿色施工、绿色移交阶段的监理工作要求未制定各阶段绿色监理工作方法和要求措施的,每处扣1分35移交策划建设单位应在工程竣工前组织编制移交策划未编制移交策划,扣8分;未按时间节点编制完成施工策划,扣3分:内容不符或针对性不强,每处扣1分8移交策划应明确绿色建造专项验收成果内容未明确绿色建造专项险收成果,扣3分;内容不符或针对性不强,每处扣1分3移交策划中应明确数字化移交清单、移交标准要求、移交责任主体、移交期限未明确数字化
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 变电站 架空 线路 电缆 工程 绿色 建造 评价
