综合活动大楼工程施工组织设计.docx
《综合活动大楼工程施工组织设计.docx》由会员分享,可在线阅读,更多相关《综合活动大楼工程施工组织设计.docx(75页珍藏版)》请在优知文库上搜索。

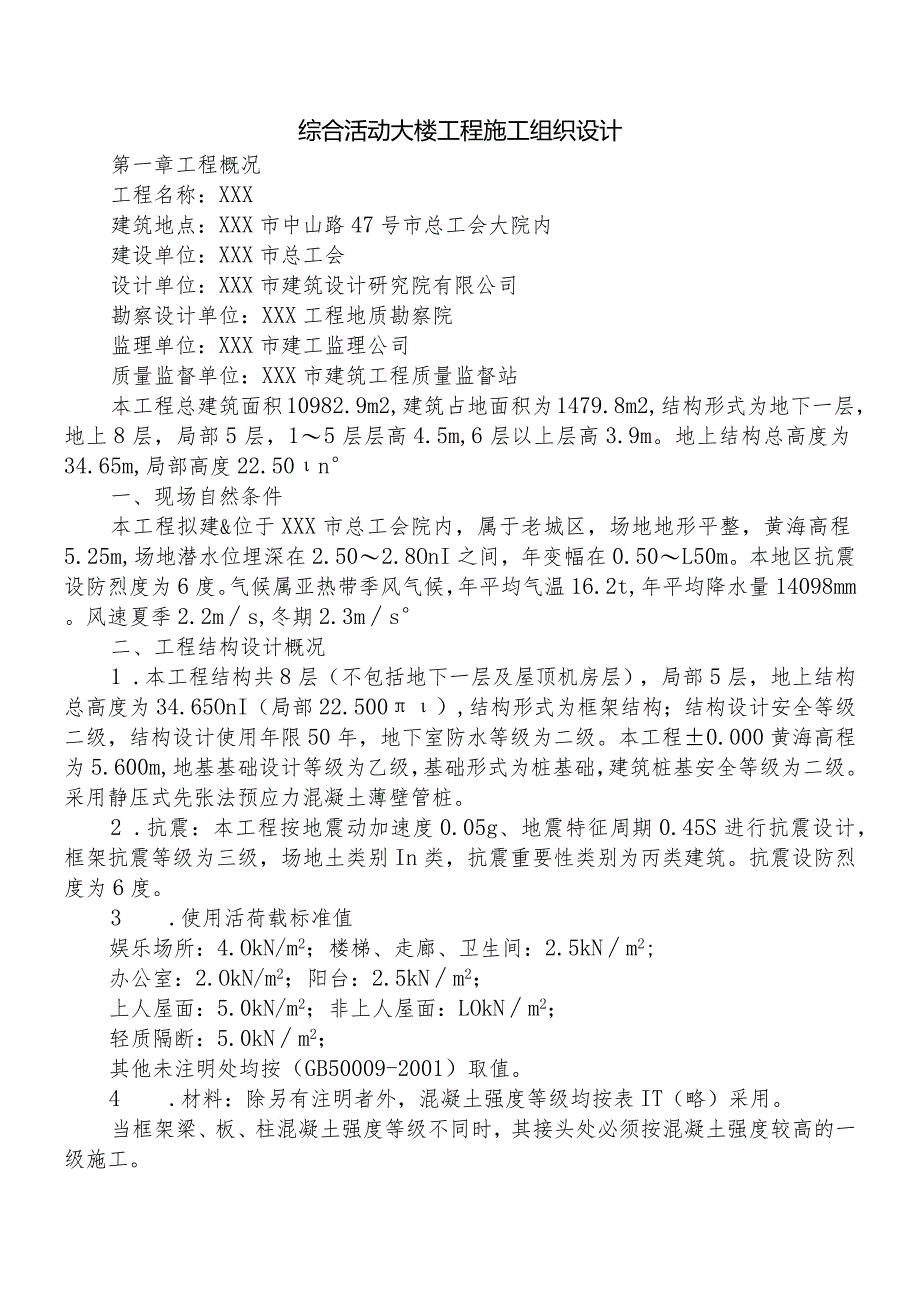

1、综合活动大楼工程施工组织设计第一章工程概况工程名称:XXX建筑地点:XXX市中山路47号市总工会大院内建设单位:XXX市总工会设计单位:XXX市建筑设计研究院有限公司勘察设计单位:XXX工程地质勘察院监理单位:XXX市建工监理公司质量监督单位:XXX市建筑工程质量监督站本工程总建筑面积10982.9m2,建筑占地面积为1479.8m2,结构形式为地下一层,地上8层,局部5层,15层层高4.5m,6层以上层高3.9m。地上结构总高度为34.65m,局部高度22.50n一、现场自然条件本工程拟建&位于XXX市总工会院内,属于老城区,场地地形平整,黄海高程5.25m,场地潜水位埋深在2.502.8O
2、nI之间,年变幅在0.50L50m。本地区抗震设防烈度为6度。气候属亚热带季风气候,年平均气温16.2t,年平均降水量14098mm。风速夏季2.2ms,冬期2.3ms二、工程结构设计概况1 .本工程结构共8层(不包括地下一层及屋顶机房层),局部5层,地上结构总高度为34.65OnI(局部22.500),结构形式为框架结构;结构设计安全等级二级,结构设计使用年限50年,地下室防水等级为二级。本工程0.000黄海高程为5.600m,地基基础设计等级为乙级,基础形式为桩基础,建筑桩基安全等级为二级。采用静压式先张法预应力混凝土薄壁管桩。2 .抗震:本工程按地震动加速度0.05g、地震特征周期0.4

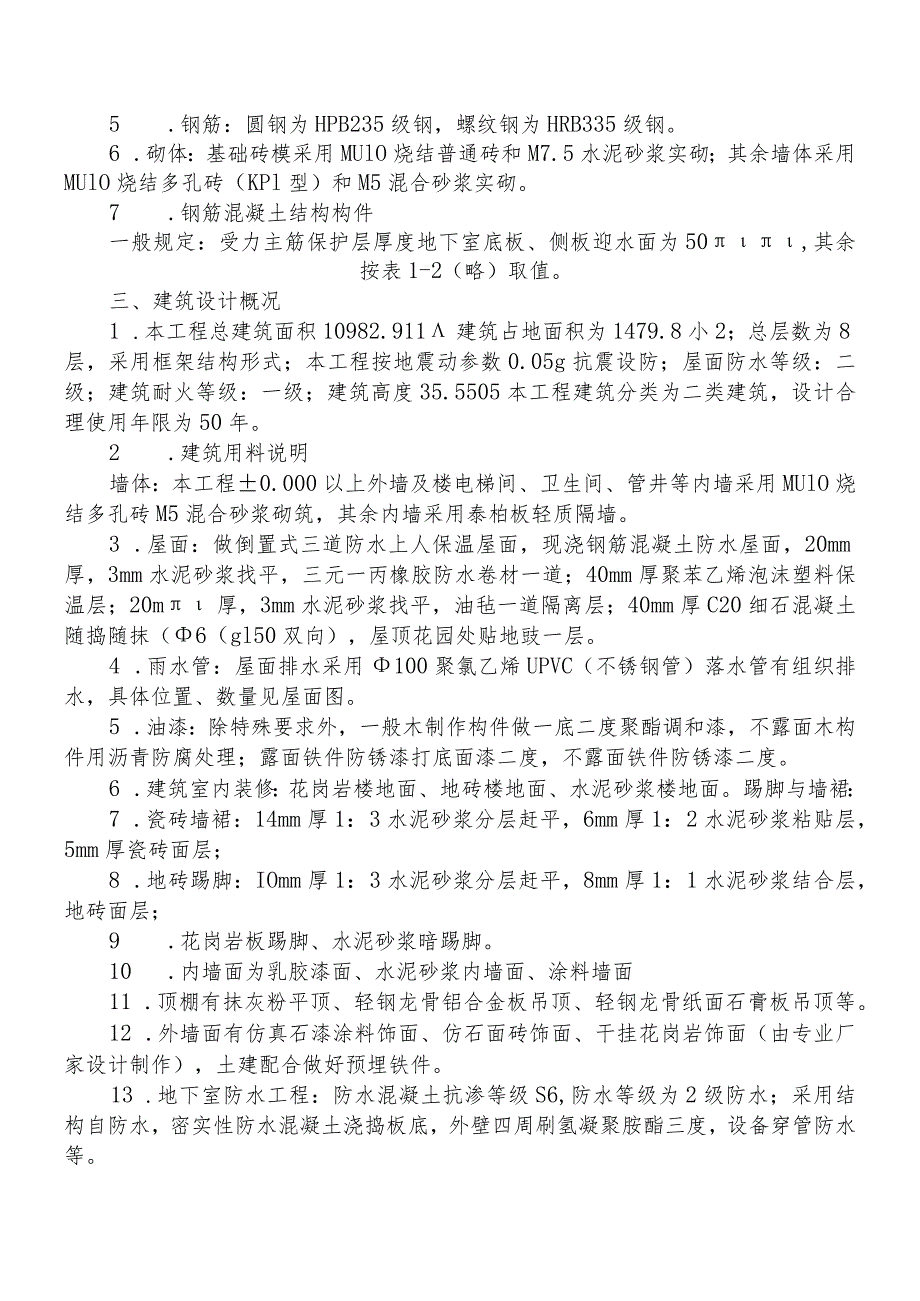

3、5S进行抗震设计,框架抗震等级为三级,场地土类别In类,抗震重要性类别为丙类建筑。抗震设防烈度为6度。3 .使用活荷载标准值娱乐场所:4.OkN/m2;楼梯、走廊、卫生间:2.5kNm2;办公室:2.OkN/m2;阳台:2.5kNm2;上人屋面:5.0kN/m2;非上人屋面:LOkNm2;轻质隔断:5.0kNm2;其他未注明处均按(GB50009-2001)取值。4 .材料:除另有注明者外,混凝土强度等级均按表IT(略)采用。当框架梁、板、柱混凝土强度等级不同时,其接头处必须按混凝土强度较高的一级施工。5 .钢筋:圆钢为HPB235级钢,螺纹钢为HRB335级钢。6 .砌体:基础砖模采用MUl
4、O烧结普通砖和M7.5水泥砂浆实砌;其余墙体采用MUlO烧结多孔砖(KPl型)和M5混合砂浆实砌。7 .钢筋混凝土结构构件一般规定:受力主筋保护层厚度地下室底板、侧板迎水面为50,其余按表1-2(略)取值。三、建筑设计概况1 .本工程总建筑面积10982.911建筑占地面积为1479.8小2;总层数为8层,采用框架结构形式;本工程按地震动参数0.05g抗震设防;屋面防水等级:二级;建筑耐火等级:一级;建筑高度35.5505本工程建筑分类为二类建筑,设计合理使用年限为50年。2 .建筑用料说明墙体:本工程0.000以上外墙及楼电梯间、卫生间、管井等内墙采用MUlO烧结多孔砖M5混合砂浆砌筑,其余
5、内墙采用泰柏板轻质隔墙。3 .屋面:做倒置式三道防水上人保温屋面,现浇钢筋混凝土防水屋面,20mm厚,3mm水泥砂浆找平,三元一丙橡胶防水卷材一道;40mm厚聚苯乙烯泡沫塑料保温层;20m厚,3mm水泥砂浆找平,油毡一道隔离层;40mm厚C20细石混凝土随捣随抹(6(gl50双向),屋顶花园处贴地豉一层。4 .雨水管:屋面排水采用100聚氯乙烯UPVC(不锈钢管)落水管有组织排水,具体位置、数量见屋面图。5 .油漆:除特殊要求外,一般木制作构件做一底二度聚酯调和漆,不露面木构件用沥青防腐处理;露面铁件防锈漆打底面漆二度,不露面铁件防锈漆二度。6 .建筑室内装修:花岗岩楼地面、地砖楼地面、水泥砂
6、浆楼地面。踢脚与墙裙:7 .瓷砖墙裙:14mm厚1:3水泥砂浆分层赶平,6mm厚1:2水泥砂浆粘贴层,5mm厚瓷砖面层;8 .地砖踢脚:IOmm厚1:3水泥砂浆分层赶平,8mm厚1:1水泥砂浆结合层,地砖面层;9 .花岗岩板踢脚、水泥砂浆暗踢脚。10 .内墙面为乳胶漆面、水泥砂浆内墙面、涂料墙面11 .顶棚有抹灰粉平顶、轻钢龙骨铝合金板吊顶、轻钢龙骨纸面石膏板吊顶等。12 .外墙面有仿真石漆涂料饰面、仿石面砖饰面、干挂花岗岩饰面(由专业厂家设计制作),土建配合做好预埋铁件。13 .地下室防水工程:防水混凝土抗渗等级S6,防水等级为2级防水;采用结构自防水,密实性防水混凝土浇捣板底,外壁四周刷氢

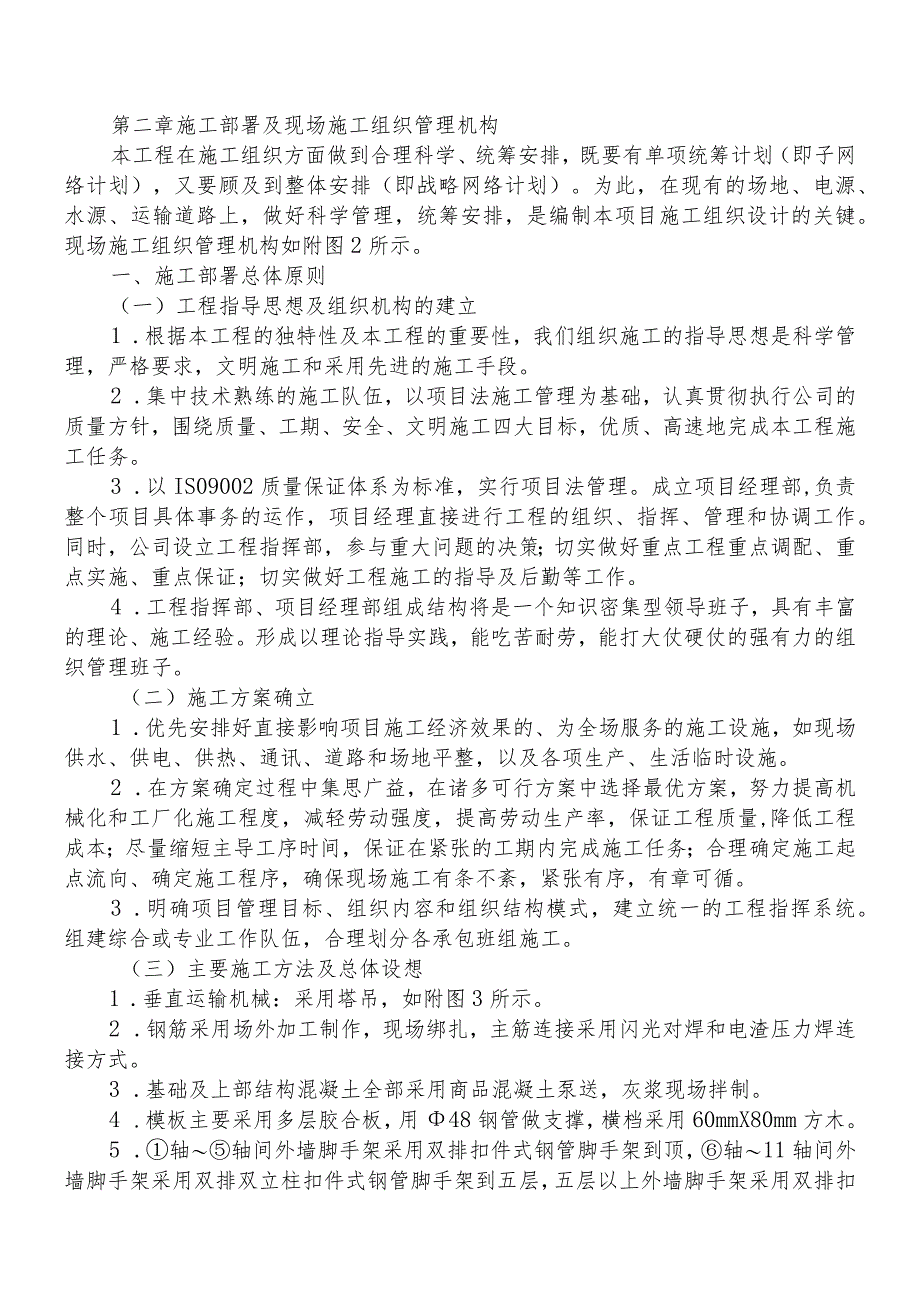

7、凝聚胺酯三度,设备穿管防水等。第二章施工部署及现场施工组织管理机构本工程在施工组织方面做到合理科学、统筹安排,既要有单项统筹计划(即子网络计划),又要顾及到整体安排(即战略网络计划)。为此,在现有的场地、电源、水源、运输道路上,做好科学管理,统筹安排,是编制本项目施工组织设计的关键。现场施工组织管理机构如附图2所示。一、施工部署总体原则(一)工程指导思想及组织机构的建立1 .根据本工程的独特性及本工程的重要性,我们组织施工的指导思想是科学管理,严格要求,文明施工和采用先进的施工手段。2 .集中技术熟练的施工队伍,以项目法施工管理为基础,认真贯彻执行公司的质量方针,围绕质量、工期、安全、文明施工
