新建北京至张家口铁路水土保持方案(弃渣场补充)技术评审意见.docx
《新建北京至张家口铁路水土保持方案(弃渣场补充)技术评审意见.docx》由会员分享,可在线阅读,更多相关《新建北京至张家口铁路水土保持方案(弃渣场补充)技术评审意见.docx(5页珍藏版)》请在优知文库上搜索。

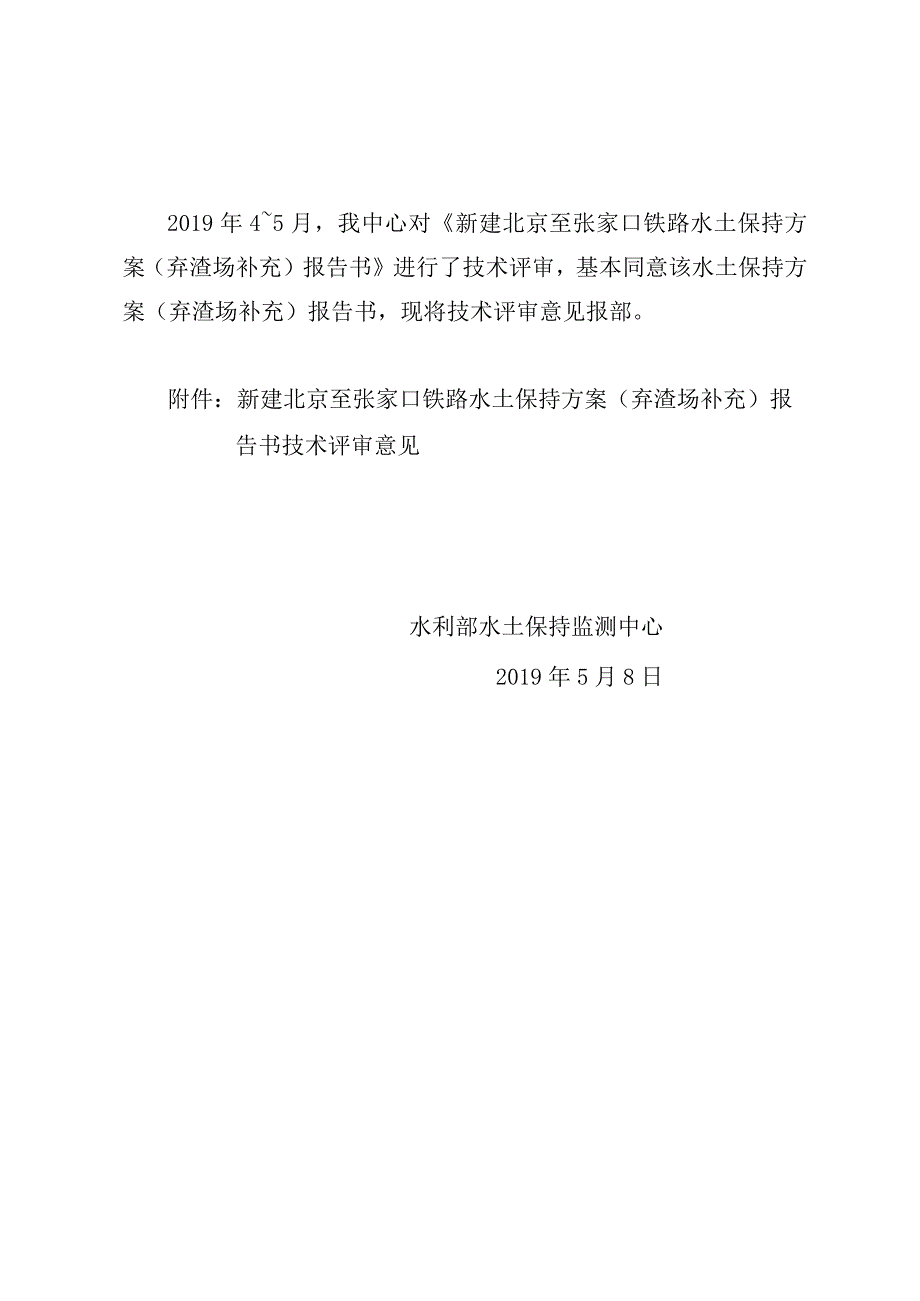

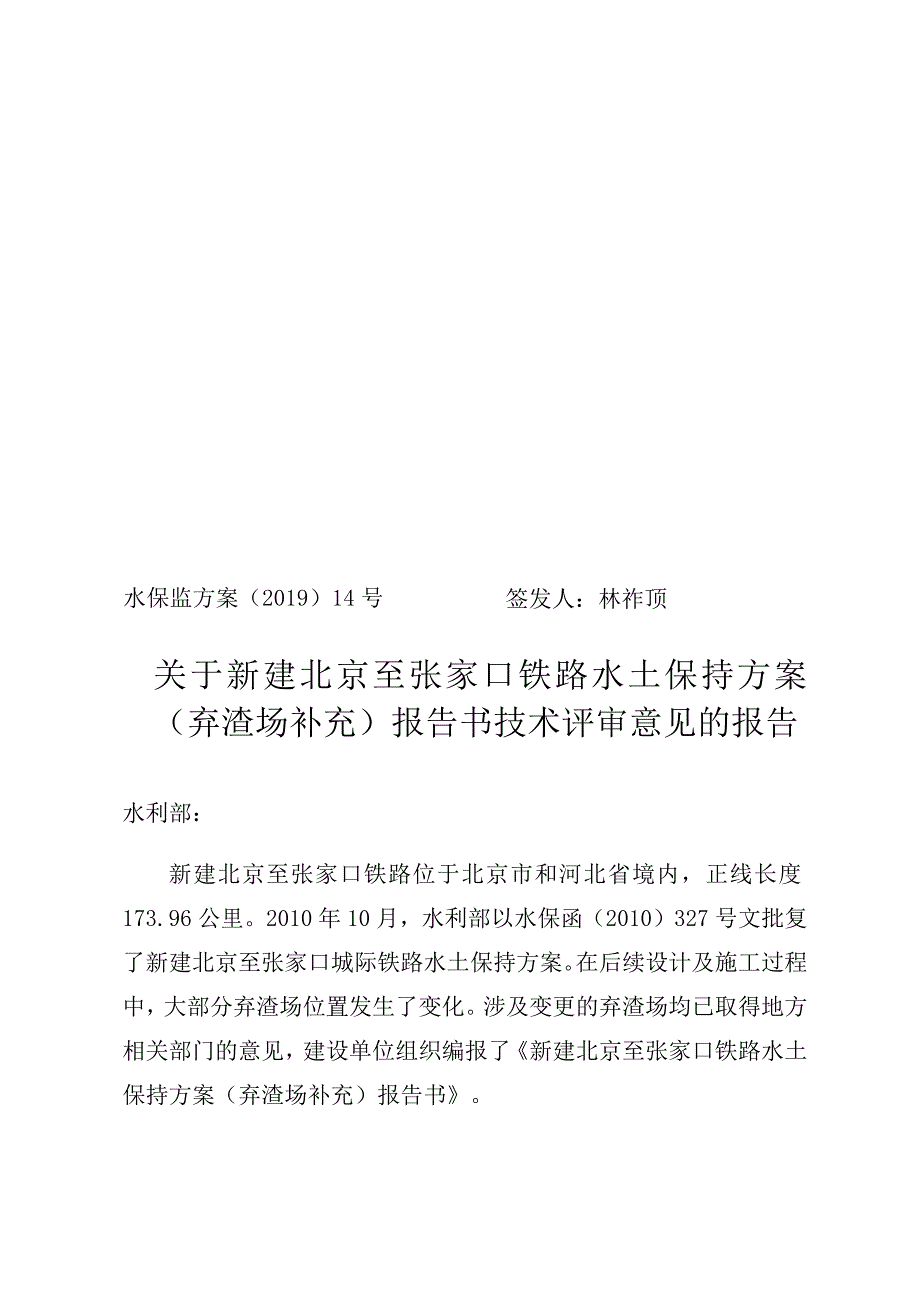

1、水保监方案(2019)14号签发人:林祚顶关于新建北京至张家口铁路水土保持方案(弃渣场补充)报告书技术评审意见的报告水利部:新建北京至张家口铁路位于北京市和河北省境内,正线长度173.96公里。2010年10月,水利部以水保函(2010)327号文批复了新建北京至张家口城际铁路水土保持方案。在后续设计及施工过程中,大部分弃渣场位置发生了变化。涉及变更的弃渣场均已取得地方相关部门的意见,建设单位组织编报了新建北京至张家口铁路水土保持方案(弃渣场补充)报告书。2019年45月,我中心对新建北京至张家口铁路水土保持方案(弃渣场补充)报告书进行了技术评审,基本同意该水土保持方案(弃渣场补充)报告书,现

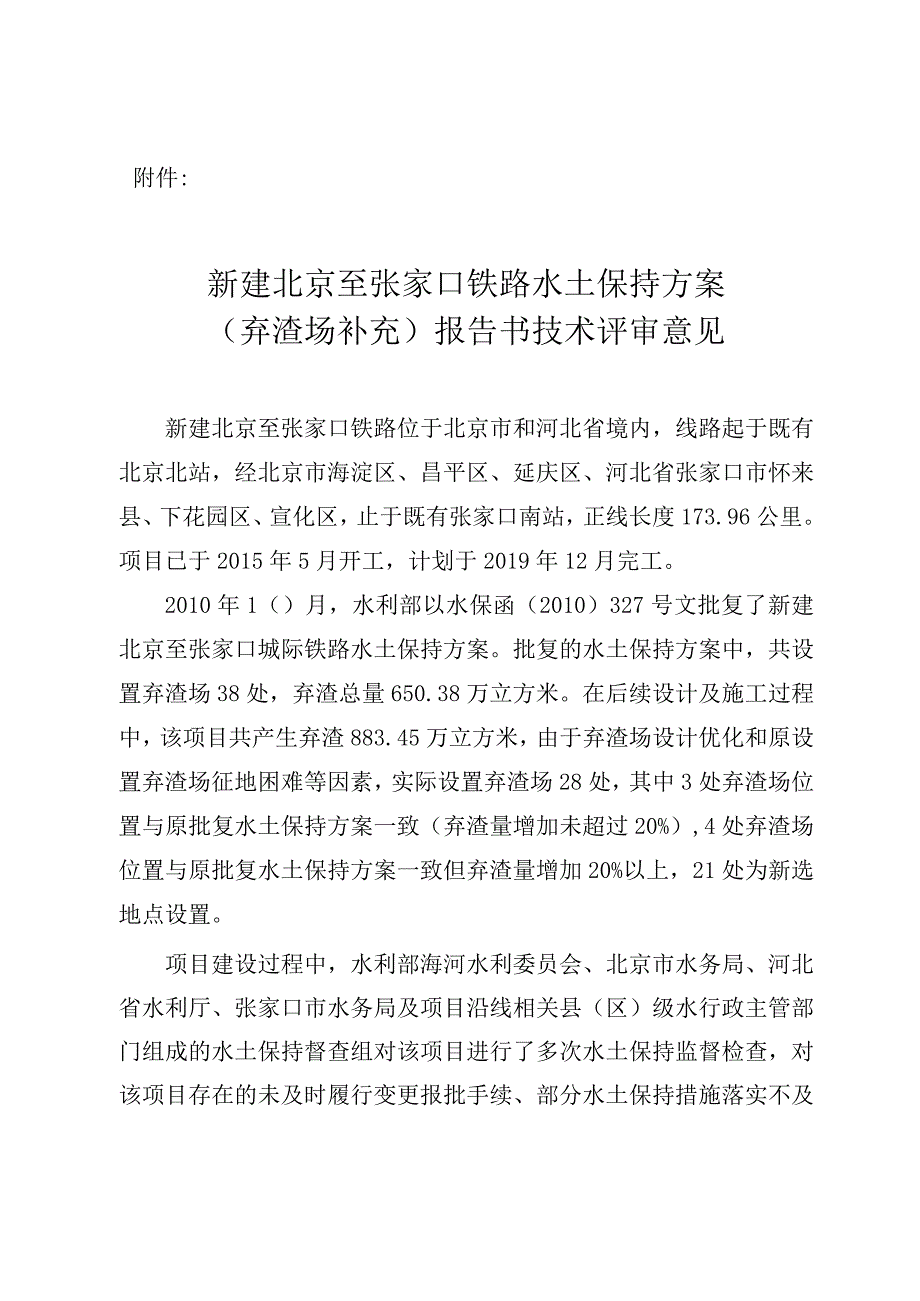

2、将技术评审意见报部。附件:新建北京至张家口铁路水土保持方案(弃渣场补充)报告书技术评审意见水利部水土保持监测中心2019年5月8日附件:新建北京至张家口铁路水土保持方案(弃渣场补充)报告书技术评审意见新建北京至张家口铁路位于北京市和河北省境内,线路起于既有北京北站,经北京市海淀区、昌平区、延庆区、河北省张家口市怀来县、下花园区、宣化区,止于既有张家口南站,正线长度173.96公里。项目已于2015年5月开工,计划于2019年12月完工。2010年1()月,水利部以水保函(2010)327号文批复了新建北京至张家口城际铁路水土保持方案。批复的水土保持方案中,共设置弃渣场38处,弃渣总量650.3
