1、关于江西分公司2013年9月项目检查整改回复函江西分公司工程部:2013年IO月31日公司对我建业朝阳天成项目进行检查,对于项目存在的问题,现已针对各项问题进行逐一整改,请江西分公司进行复查!特此报告!建业朝阳天成项目部2013年10月5日项目达标检查回复单项目名称建业朝阳天成项目检查日期2013.9.29存在问题总数共45条已整改问题条款数45条序号项次/条款存在问题近任人整改情况1第一项/第8项栋号长分工不够详细明确李兰已重新明确分工2第一项/第9项综合自查和安全专项检查无整改记录和照片李兰综合自查资料现已在整改中3第一项/第10项每周的生产例会缺少最近2次,及商务例会李兰已整改完成4第一

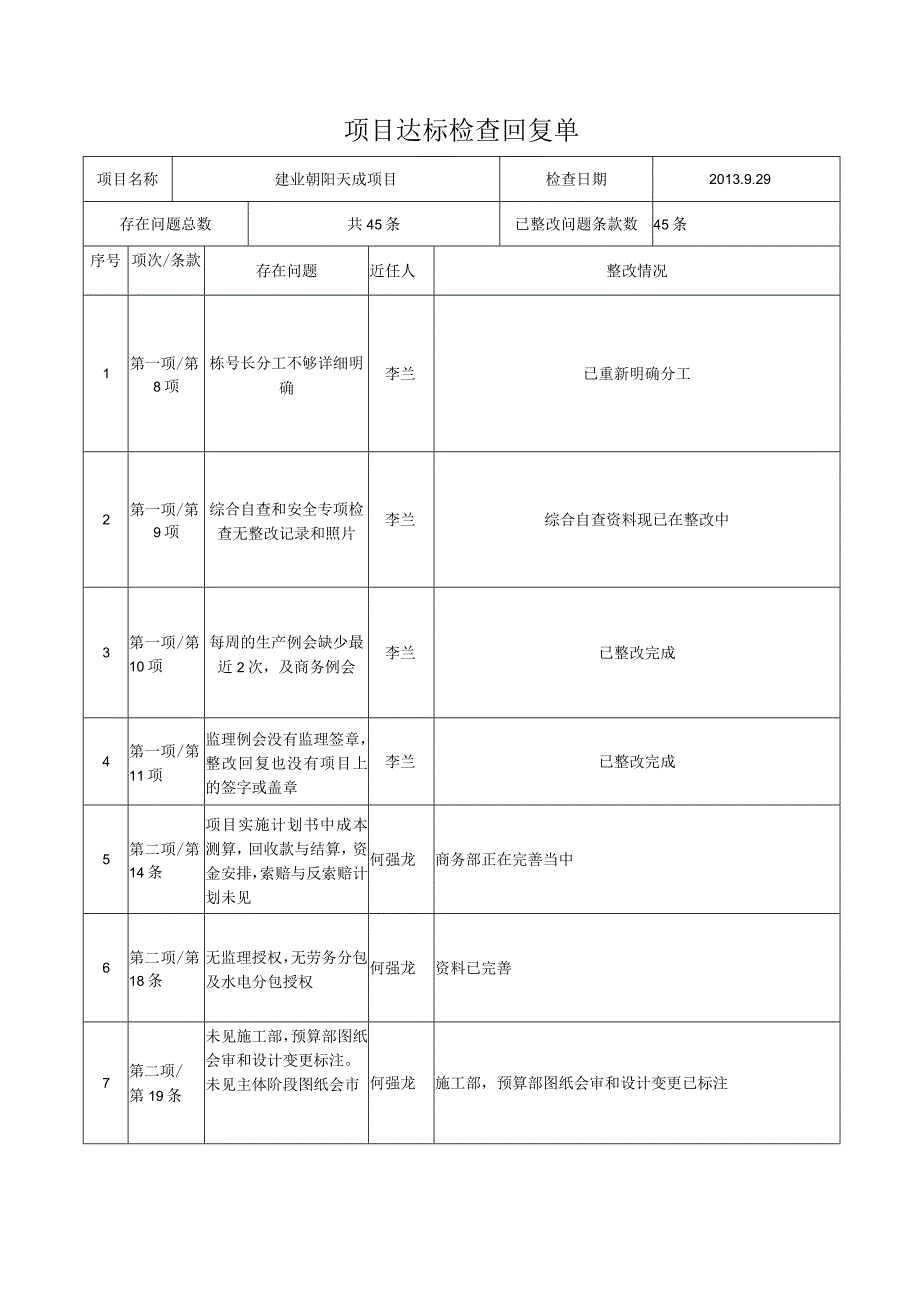

2、项/第11项监理例会没有监理签章,整改回复也没有项目上的签字或盖章李兰已整改完成5第二项/第14条项目实施计划书中成本测算,回收款与结算,资金安排,索赔与反索赔计划未见何强龙商务部正在完善当中6第二项/第18条无监理授权,无劳务分包及水电分包授权何强龙资料已完善7第二项/第19条未见施工部,预算部图纸会审和设计变更标注。未见主体阶段图纸会市何强龙施工部,预算部图纸会审和设计变更已标注8第二项/第20条未见针对施工组织设计执行情况检测记录何强龙正在完善当中9第二项/第21条未见基坑支护,模板工程,脚手架工程及6#楼塔吊安装方案。同时方案未经华东公司审批,监理公司未审批何强龙基坑支护正在完善当中脚

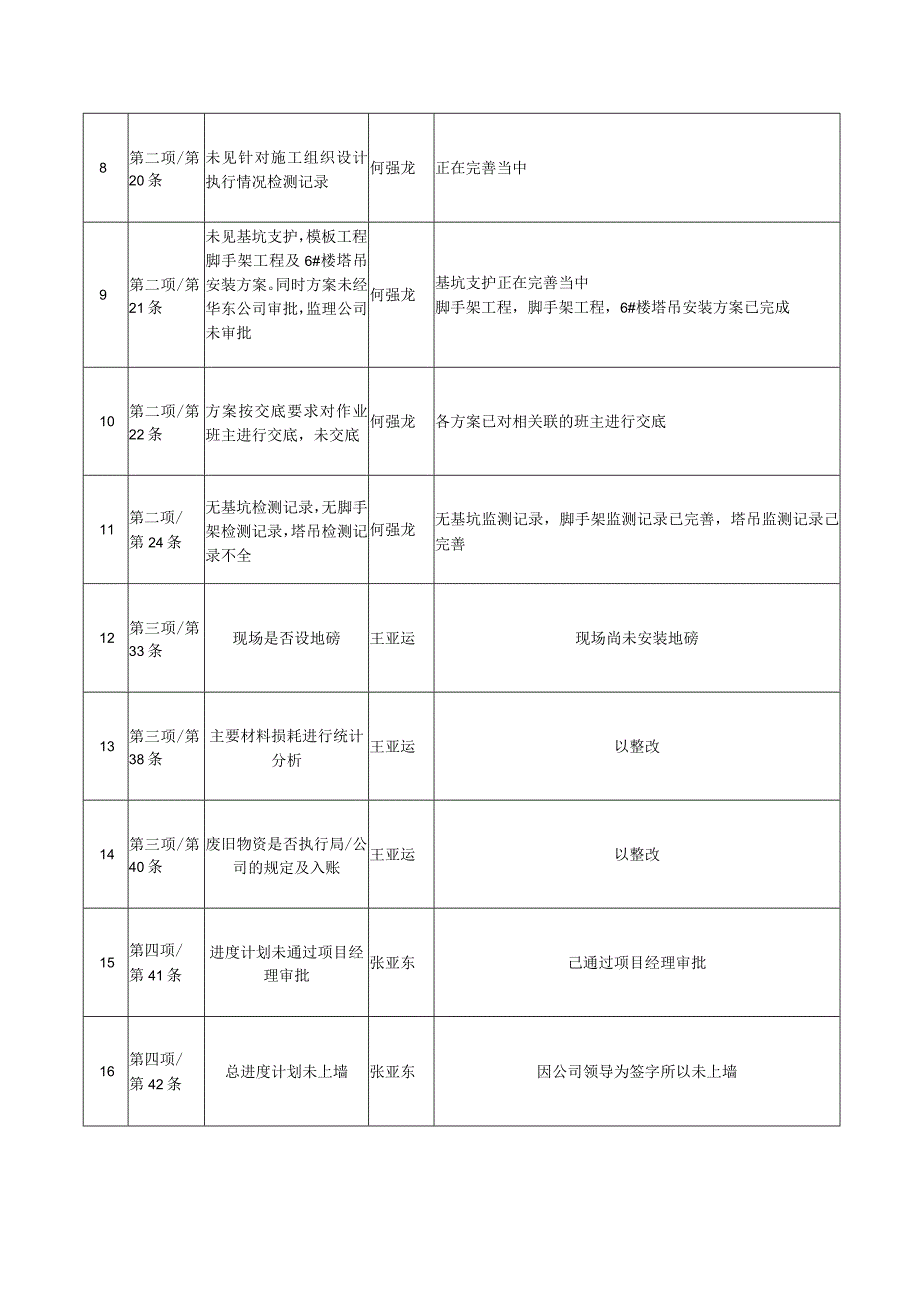

3、手架工程,脚手架工程,6#楼塔吊安装方案已完成10第二项/第22条方案按交底要求对作业班主进行交底,未交底何强龙各方案已对相关联的班主进行交底11第二项/第24条无基坑检测记录,无脚手架检测记录,塔吊检测记录不全何强龙无基坑监测记录,脚手架监测记录已完善,塔吊监测记录己完善12第三项/第33条现场是否设地磅王亚运现场尚未安装地磅13第三项/第38条主要材料损耗进行统计分析王亚运以整改14第三项/第40条废旧物资是否执行局/公司的规定及入账王亚运以整改15第四项/第41条进度计划未通过项目经理审批张亚东己通过项目经理审批16第四项/第42条总进度计划未上墙张亚东因公司领导为签字所以未上墙17第四
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 2013.9 29 整改 回复
![提示](https://www.yzwku.com/images/bang_tan.gif)
