1、一、工程概况1二、编制依据1三、主要工程数量2四、资源配置2五、施工进度方案3六、施工工艺及施工方法3七、质量检验评定11八、质量保证体系12九、平安生产保证体系16十、文明施工保证措施22十一、环境保护保证措施23桥面系及防撞护栏施工方案一、工程概况广州东沙至新联高速公路K32+426五沙高架桥桥面宽度:210.5m防撞护栏+净15.25m+0.5m防撞护栏)+0.5m,桥梁宽度33.0m,我工程部负责2#208#孔桥面系及防撞护栏的施工任务,桥面铺装设计为(IOcm厚C40防水混凝土)+(柔性防水层)+(IOCm沥青混凝土),我部主要施工IoCnl厚C40防水混凝土及防撞护栏。我工程部施工
2、段落起点桩号为K30+296.5,终点桩号为K34+555.5,全长4.259km,平面位于直线及半径为R=4302.5m的圆曲线上,立面位于半径为R=6000080000m.5000Onl的竖曲线上,平曲线资料如下:ZY点QZ点YZ点K31+498.24K31+992.61K32+486.98桥梁内外侧设计为防撞墙式护栏,混凝土标号C30,护栏在伸缩健处设置沉降缝,其余每隔10米设置假缝一条。二、编制依据公路桥涵施工技术标准JTJ041-2000;建筑施工平安检查标准JGJ59-99;公路工程施工平安技术规程JTJ076-95;(4)公路桥涵钢结构及木结构设计标准JTJ025-86;(5)钢

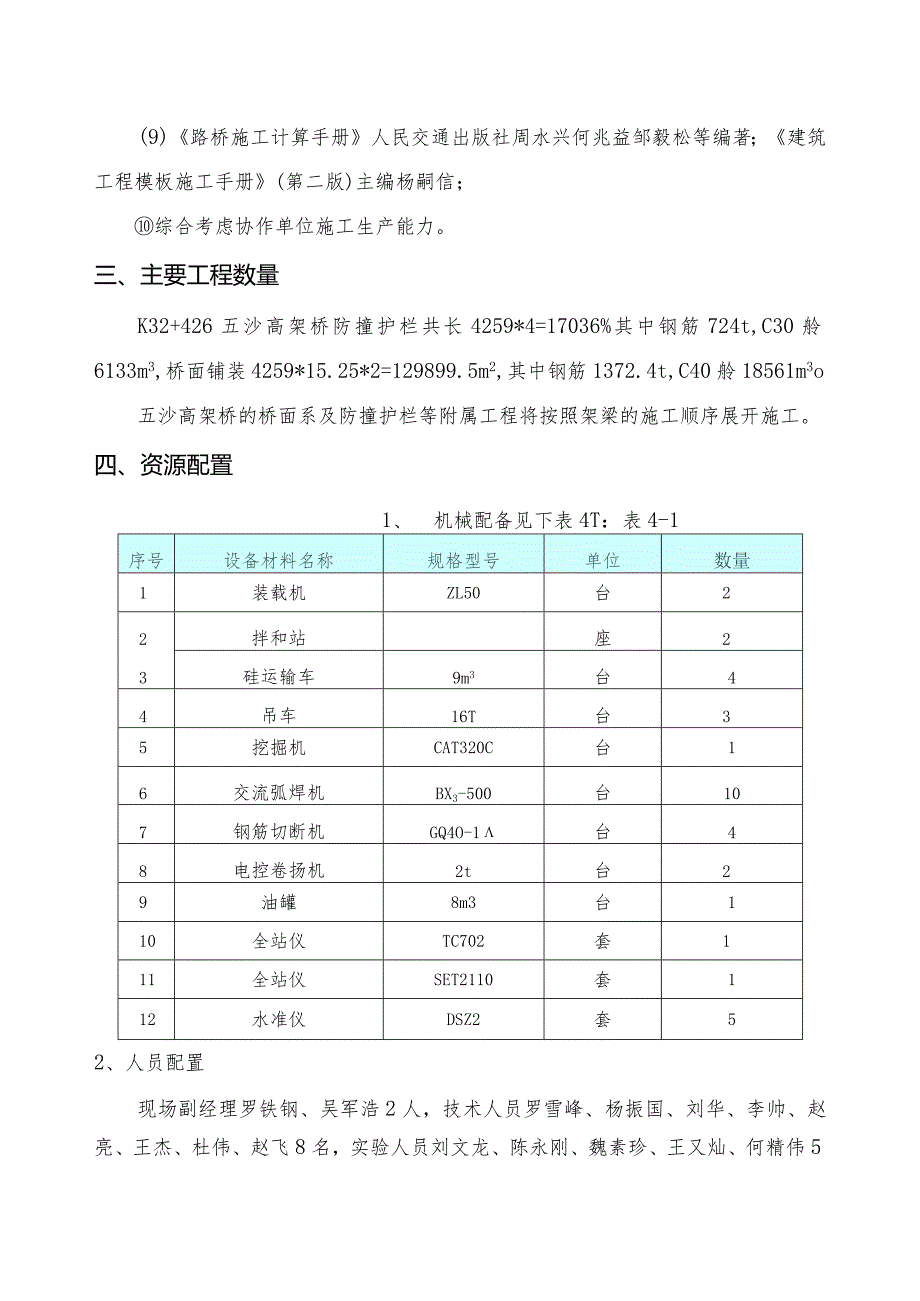

3、结构设计标准GB50017-2003;(6)广州东沙至新联高速公路工程S12标段施工设计图;广州东沙至新联高速公路工程S12标实施性施工组织设计;工程地质情况和现场施工条件;(9)路桥施工计算手册人民交通出版社周水兴何兆益邹毅松等编著;建筑工程模板施工手册(第二版)主编杨嗣信;综合考虑协作单位施工生产能力。三、主要工程数量K32+426五沙高架桥防撞护栏共长4259*4=17036%其中钢筋724t,C30舲6133m3,桥面铺装4259*15.25*2=129899.5m2,其中钢筋1372.4t,C40舲18561m3o五沙高架桥的桥面系及防撞护栏等附属工程将按照架梁的施工顺序展开施工。四
4、、资源配置1、机械配备见下表4T:表4-1序号设备材料名称规格型号单位数量1装载机ZL50台22拌和站座23硅运输车9m3台44吊车16T台35挖掘机CAT320C台16交流弧焊机BX3-500台107钢筋切断机GQ4O-1台48电控卷扬机2t台29油罐8m3台110全站仪TC702套111全站仪SET2110套112水准仪DSZ2套52、人员配置现场副经理罗铁钢、吴军浩2人,技术人员罗雪峰、杨振国、刘华、李帅、赵亮、王杰、杜伟、赵飞8名,实验人员刘文龙、陈永刚、魏素珍、王又灿、何精伟5人,测量人员娄亚春、王小平、王育栋、傅飞、焦飞5人,结构队长燕世宏、邓富珊、马光清、蒋廷寿4人,钢筋制作工4
5、0人,钢筋安装工80人,模板安装工40人,舲工30人。五、施工进度方案桥面系及防撞护栏等附属工程施工方案:2008年10月15日开工,2009年8月15日完工。六、施工工艺及施工方法(一)、施工准备1、测量放样测量放样应当遵循“先整体后碎部”的原那么,用全站仪进行平面位置放样,两侧防撞护栏内边缘及桥面分幅施工分界处。护栏每5米放一点,放线后复核桥面宽度,允许误差10mm桥面铺装半幅桥分三幅进行施工,护栏边预留30CnI的工作宽度,用全站仪进行桥面施工分幅线的放样,按照5米一点进行放线,放线误差控制在IOmm之内即可,在所放点处用电锤打眼栽钢筋,以便于标高点的放样。按照四等水准测量要求将水准点引
6、上桥面,并用自动精平水准仪对放出的各桩进行高程测量。2、桥面植筋检查梁顶预埋桥面锚固钢筋的情况,如果遇到有松动的钢筋应当重新钻孔植筋。对于预制梁顶面没有预埋锚固钢筋的必须进行植筋。植筋工艺如下:植筋施工工艺流程为:锚固钢筋下料一用冲击电钻钻孔一用毛刷清孔后,再用干净的压缩空气清孔一配置植筋胶液,孔内注胶一植入钢筋一固化一检验固化效果一合格后进入下道工序。按照设计图纸的要求将需要锚固的钢筋下料,锚固钢筋采用12钢筋,在需要植筋的混凝土外表放样,保证桥面上每平方米不少于6根,植筋采用冲击钻钻孔,钻孔深度不得小于7cm。以确保孔的外表有足够的粗糙度,当锚筋与预制梁中的钢筋发生冲突时,可以根据实际情况
7、适当调整锚筋的位置;钻孔直径采用14成孔后用毛刷清理孔壁上的浮皮,然后用压缩空气吹净孔内的灰尘及混凝土碎屑,同时保持孔内枯燥;采用配制好的植筋胶从孔的底部开始注射直至填满孔的三分之二;将钢筋缓缓旋入孔中,当有局部胶液溢出时及可保证植筋局部完全粘上胶液;在固化前不可对钢筋施加任何荷载;检查植筋质量,用钳子夹住钢筋向外拔,钢筋不活动拔不出来即为合格,并尺子量测其高度是否满足保护曾要求,否那么返工重做。3、桥面清理利用高程测量数据详细检查梁面各处高程情况,局部超高之处用风镐或人工凿除,以确保铺装层厚度符合设计要求。铺装层厚度允许误差+10mm,-5mmo梁面上的各种杂物、水泥残渣、浮浆等需一并凿除并
