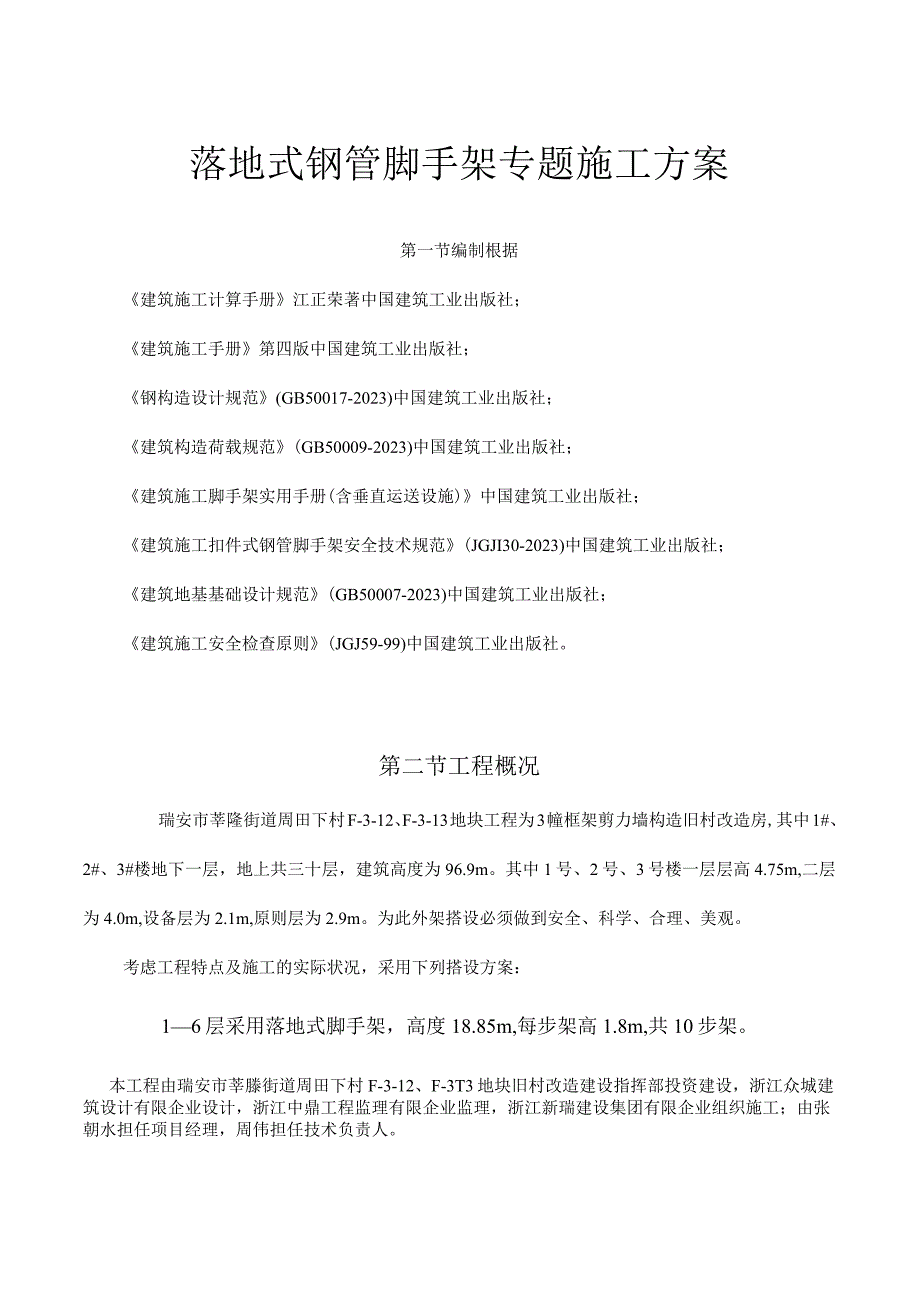

1、落地式钢管脚手架专题施工方案第一节编制根据建筑施工计算手册江正荣著中国建筑工业出版社;建筑施工手册第四版中国建筑工业出版社;钢构造设计规范(GB50017-2023)中国建筑工业出版社;建筑构造荷载规范(GB50009-2023)中国建筑工业出版社;建筑施工脚手架实用手册(含垂直运送设施)中国建筑工业出版社;建筑施工扣件式钢管脚手架安全技术规范(JGJI30-2023)中国建筑工业出版社;建筑地基基础设计规范(GB50007-2023)中国建筑工业出版社;建筑施工安全检查原则(JGJ59-99)中国建筑工业出版社。第二节工程概况瑞安市莘隆街道周田下村F-3-12、F-3-13地块工程为3幢框架
2、剪力墙构造旧村改造房,其中1#、2#、3#楼地下一层,地上共三十层,建筑高度为96.9m。其中1号、2号、3号楼一层层高4.75m,二层为4.0m,设备层为2.1m,原则层为2.9m。为此外架搭设必须做到安全、科学、合理、美观。考虑工程特点及施工的实际状况,采用下列搭设方案:16层采用落地式脚手架,高度18.85m,每步架高1.8m,共10步架。本工程由瑞安市莘滕街道周田下村F-3-12、F-3T3地块旧村改造建设指挥部投资建设,浙江众城建筑设计有限企业设计,浙江中鼎工程监理有限企业监理,浙江新瑞建设集团有限企业组织施工;由张朝水担任项目经理,周伟担任技术负责人。第三节脚手架方案选择本工程考虑

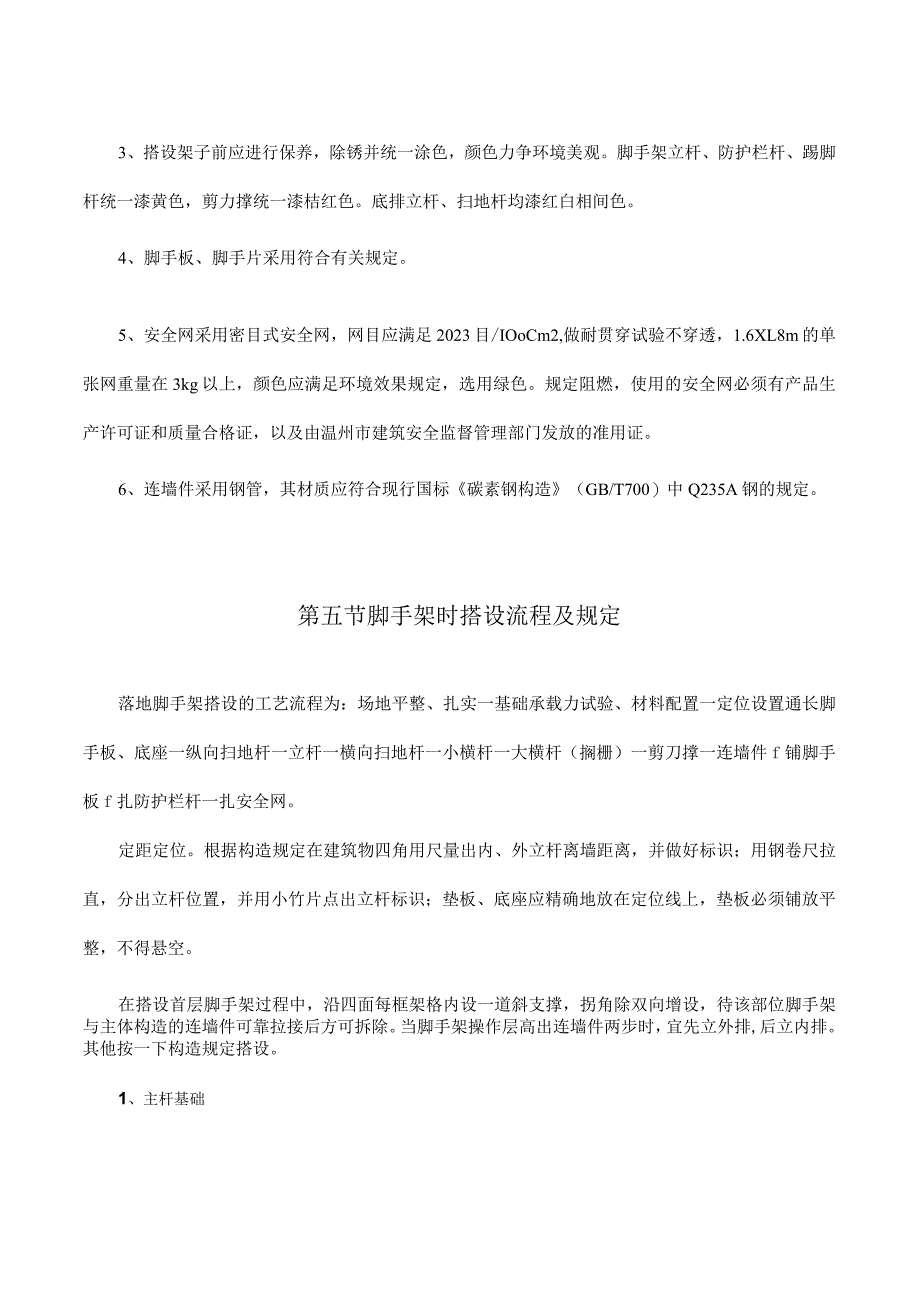

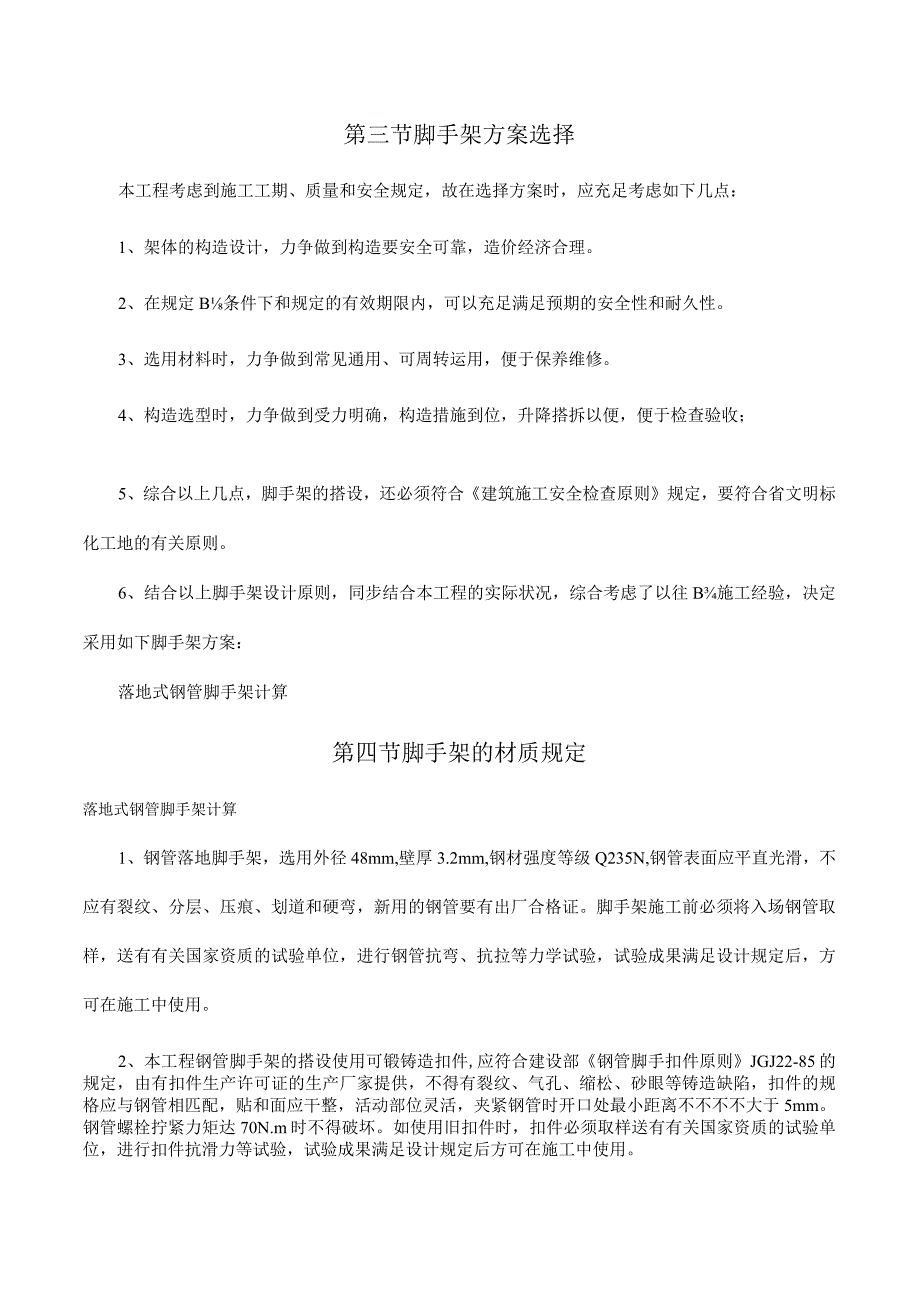

3、到施工工期、质量和安全规定,故在选择方案时,应充足考虑如下几点:1、架体的构造设计,力争做到构造要安全可靠,造价经济合理。2、在规定B条件下和规定的有效期限内,可以充足满足预期的安全性和耐久性。3、选用材料时,力争做到常见通用、可周转运用,便于保养维修。4、构造选型时,力争做到受力明确,构造措施到位,升降搭拆以便,便于检查验收;5、综合以上几点,脚手架的搭设,还必须符合建筑施工安全检查原则规定,要符合省文明标化工地的有关原则。6、结合以上脚手架设计原则,同步结合本工程的实际状况,综合考虑了以往B施工经验,决定采用如下脚手架方案:落地式钢管脚手架计算第四节脚手架的材质规定落地式钢管脚手架计算1、
4、钢管落地脚手架,选用外径48mm,壁厚3.2mm,钢材强度等级Q235N,钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯,新用的钢管要有出厂合格证。脚手架施工前必须将入场钢管取样,送有有关国家资质的试验单位,进行钢管抗弯、抗拉等力学试验,试验成果满足设计规定后,方可在施工中使用。2、本工程钢管脚手架的搭设使用可锻铸造扣件,应符合建设部钢管脚手扣件原则JGJ22-85的规定,由有扣件生产许可证的生产厂家提供,不得有裂纹、气孔、缩松、砂眼等铸造缺陷,扣件的规格应与钢管相匹配,贴和面应干整,活动部位灵活,夹紧钢管时开口处最小距离不不不不大于5mm。钢管螺栓拧紧力矩达70N.m时不得破坏。如使
5、用旧扣件时,扣件必须取样送有有关国家资质的试验单位,进行扣件抗滑力等试验,试验成果满足设计规定后方可在施工中使用。3、搭设架子前应进行保养,除锈并统一涂色,颜色力争环境美观。脚手架立杆、防护栏杆、踢脚杆统一漆黄色,剪力撑统一漆桔红色。底排立杆、扫地杆均漆红白相间色。4、脚手板、脚手片采用符合有关规定。5、安全网采用密目式安全网,网目应满足2023目/IOoCm2,做耐贯穿试验不穿透,1.6XL8m的单张网重量在3kg以上,颜色应满足环境效果规定,选用绿色。规定阻燃,使用的安全网必须有产品生产许可证和质量合格证,以及由温州市建筑安全监督管理部门发放的准用证。6、连墙件采用钢管,其材质应符合现行国
6、标碳素钢构造(GB/T700)中Q235A钢的规定。第五节脚手架时搭设流程及规定落地脚手架搭设的工艺流程为:场地平整、扎实一基础承载力试验、材料配置一定位设置通长脚手板、底座一纵向扫地杆一立杆一横向扫地杆一小横杆一大横杆(搁栅)一剪刀撑一连墙件f铺脚手板f扎防护栏杆一扎安全网。定距定位。根据构造规定在建筑物四角用尺量出内、外立杆离墙距离,并做好标识;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标识;垫板、底座应精确地放在定位线上,垫板必须铺放平整,不得悬空。在搭设首层脚手架过程中,沿四面每框架格内设一道斜支撑,拐角除双向增设,待该部位脚手架与主体构造的连墙件可靠拉接后方可拆除。当脚手架操作层
7、高出连墙件两步时,宜先立外排,后立内排。其他按一下构造规定搭设。1、主杆基础本工程脚手架地基础部位应在回填土完后扎实,采用强度等级不低于C15的混凝土进行硬化,混凝土硬化厚度不不不不大于IOCn1。地基承载能力可以满足外脚手架的搭设规定(详细计算数据参阅脚手架计算书)。2、立杆间距(1)脚手架立杆纵距1.50m,横距0.8m,步距L8m;连墙杆间距竖直及水平为2步3跨;里立杆距建筑物0.30m。(2)脚手架的底部立杆采用不同样长度的钢管参差布置,使钢管立杆的对接接头交错布置,高度方向互相错开50Omnl以上,且规定相邻接头不应在同步同跨内,以保证脚手架的整体性。(3)立杆应设置垫木,并设置纵横
