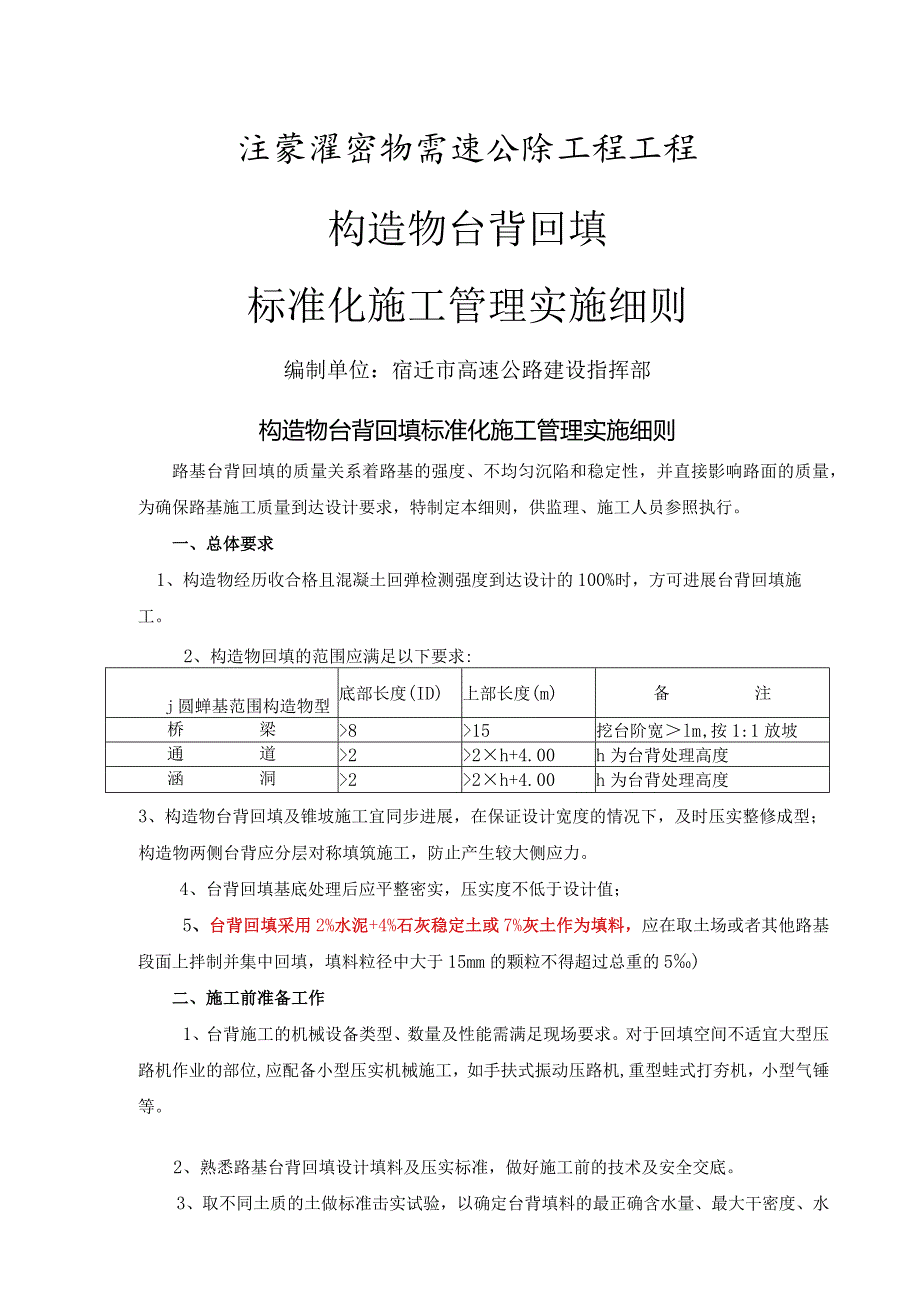

1、注蒙濯密物需速公除工程工程构造物台背回填标准化施工管理实施细则编制单位:宿迁市高速公路建设指挥部构造物台背回填标准化施工管理实施细则路基台背回填的质量关系着路基的强度、不均匀沉陷和稳定性,并直接影响路面的质量,为确保路基施工质量到达设计要求,特制定本细则,供监理、施工人员参照执行。一、总体要求1、构造物经历收合格且混凝土回弹检测强度到达设计的100%时,方可进展台背回填施工。2、构造物回填的范围应满足以下要求:j圆蝉基范围构造物型底部长度(ID)上部长度(m)备注桥梁815挖台阶宽lm,按1:1放坡通道22h+4.00h为台背处理高度涵洞22h+4.00h为台背处理高度3、构造物台背回填及锥坡
2、施工宜同步进展,在保证设计宽度的情况下,及时压实整修成型;构造物两侧台背应分层对称填筑施工,防止产生较大侧应力。4、台背回填基底处理后应平整密实,压实度不低于设计值;5、台背回填采用2%水泥+4%石灰稳定土或7%灰土作为填料,应在取土场或者其他路基段面上拌制并集中回填,填料粒径中大于15mm的颗粒不得超过总重的5)二、施工前准备工作1、台背施工的机械设备类型、数量及性能需满足现场要求。对于回填空间不适宜大型压路机作业的部位,应配备小型压实机械施工,如手扶式振动压路机,重型蛙式打夯机,小型气锤等。2、熟悉路基台背回填设计填料及压实标准,做好施工前的技术及安全交底。3、取不同土质的土做标准击实试验

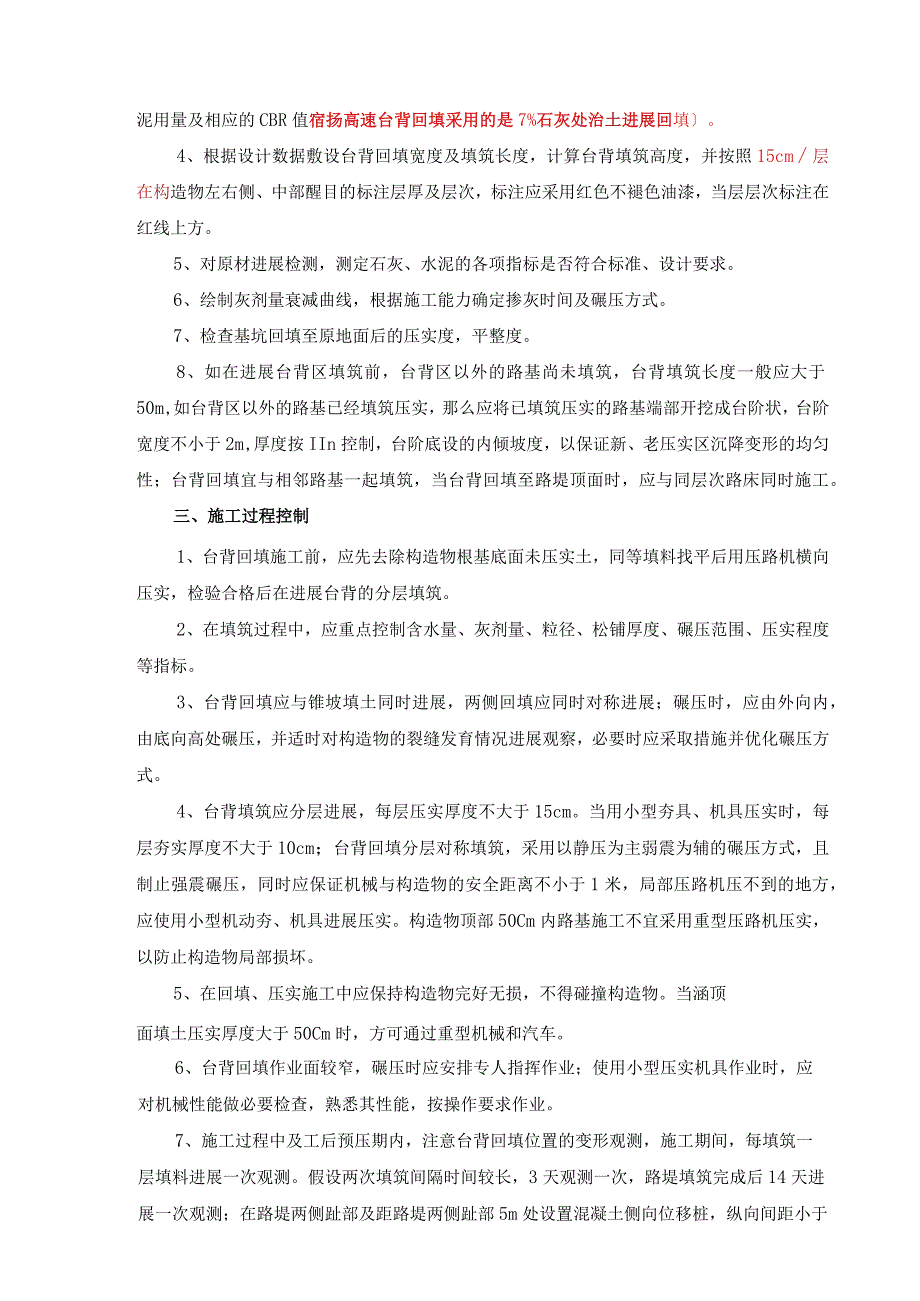

3、,以确定台背填料的最正确含水量、最大干密度、水泥用量及相应的CBR值宿扬高速台背回填采用的是7%石灰处治土进展回填。4、根据设计数据敷设台背回填宽度及填筑长度,计算台背填筑高度,并按照15cm层在构造物左右侧、中部醒目的标注层厚及层次,标注应采用红色不褪色油漆,当层层次标注在红线上方。5、对原材进展检测,测定石灰、水泥的各项指标是否符合标准、设计要求。6、绘制灰剂量衰减曲线,根据施工能力确定掺灰时间及碾压方式。7、检查基坑回填至原地面后的压实度,平整度。8、如在进展台背区填筑前,台背区以外的路基尚未填筑,台背填筑长度一般应大于50m,如台背区以外的路基已经填筑压实,那么应将已填筑压实的路基端部
4、开挖成台阶状,台阶宽度不小于2m,厚度按IIn控制,台阶底设的内倾坡度,以保证新、老压实区沉降变形的均匀性;台背回填宜与相邻路基一起填筑,当台背回填至路堤顶面时,应与同层次路床同时施工。三、施工过程控制1、台背回填施工前,应先去除构造物根基底面未压实土,同等填料找平后用压路机横向压实,检验合格后在进展台背的分层填筑。2、在填筑过程中,应重点控制含水量、灰剂量、粒径、松铺厚度、碾压范围、压实程度等指标。3、台背回填应与锥坡填土同时进展,两侧回填应同时对称进展;碾压时,应由外向内,由底向高处碾压,并适时对构造物的裂缝发育情况进展观察,必要时应采取措施并优化碾压方式。4、台背填筑应分层进展,每层压实

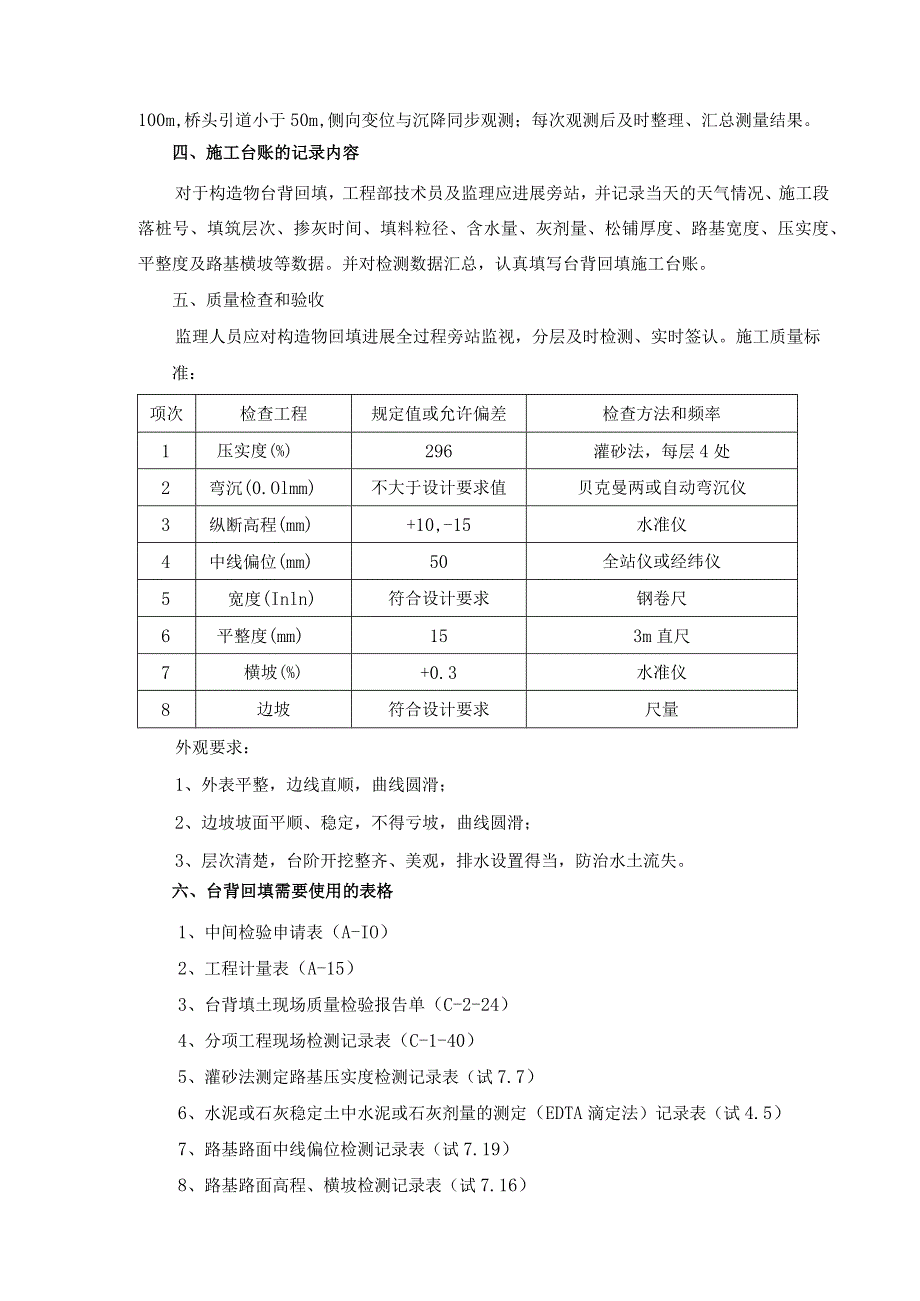

5、厚度不大于15cm。当用小型夯具、机具压实时,每层夯实厚度不大于10cm;台背回填分层对称填筑,采用以静压为主弱震为辅的碾压方式,且制止强震碾压,同时应保证机械与构造物的安全距离不小于1米,局部压路机压不到的地方,应使用小型机动夯、机具进展压实。构造物顶部50Cm内路基施工不宜采用重型压路机压实,以防止构造物局部损坏。5、在回填、压实施工中应保持构造物完好无损,不得碰撞构造物。当涵顶面填土压实厚度大于50Cm时,方可通过重型机械和汽车。6、台背回填作业面较窄,碾压时应安排专人指挥作业;使用小型压实机具作业时,应对机械性能做必要检查,熟悉其性能,按操作要求作业。7、施工过程中及工后预压期内,注意
